L'installation d'un système de stockage d'énergie par batterie (BESS) dans une usine mexicaine existante commence par une évaluation des modifications techniques nécessaires. Le CENACE détermine ensuite si cette modification nécessite de nouvelles études de raccordement.
Ce que l'acheteur doit savoir :
- Itinéraire : Le CENACE attribue l'étude après avoir examiné la modification technique.
- Limite de recharge : La demande industrielle, ajoutée à la recharge du système de stockage d'énergie par batterie (BESS), doit rester dans les limites de la charge contractuelle.
- Limite d'exportation : Le courant de décharge du SAEE-CC reste en deçà du point de raccordement et suit la demande réelle de l'usine.
- Vanne de décharge : La composition définitive du gouvernement et le PCS resteront en suspens jusqu'à ce que l'itinéraire, les limites en kW/kVA et la SLD révisée fassent l'objet d'un accord.
La sélection des produits peut tout de même se poursuivre. Commencez par le Conception d'un système de stockage d'énergie par batterie C&I, vérifiez la valeur réelle Raccordement au tableau électrique de 400 V, et corriger le point de contrôle « zéro exportation » sur le SLD.
La référence juridique est la Accord de la CNE publié au Journal officiel de la Fédération le 16 avril 2026. Ce système utilise la référence SAEE-CC pour désigner le stockage associé à un centre de charge. Certains écrans administratifs affichent encore la référence SAE-CC ; l’équipe chargée du dépôt doit donc utiliser la référence indiquée par le portail de dépôt actuel, tout en conservant le terme juridique dans le dossier technique.
La modification technique précède le nom de l'étude
La section 4.6.5 traite de l'ajout d'un système de stockage à un centre de charge existant dans le cadre du processus de modification technique. Un nouveau centre de charge conçu pour intégrer un système de stockage nécessite une étude d'impact et une étude d'installation. Pour un centre de charge existant raccordé au RNT, la section 4.5 demande à son représentant d'en informer le CENACE, qui évalue ensuite la nécessité de nouvelles études.
| État d'origine | Cadre réglementaire de référence | Ce que l'acheteur peut céder |
|---|---|---|
| Ajout d'un SAEE-CC à un centre de charge opérationnel existant | Notification de modification technique et évaluation par le CENACE | Fiche technique préliminaire de la gamme de produits et données techniques vérifiées ; ne garantit pas une dérogation à l'étude |
| Nouveau poste de distribution avec espace de rangement, dans le style d'origine | Étude d'impact et étude des installations | Principes de conception de l'étude, bande de fréquences proposée pour les équipements et données de connexion |
| Site d'exploitation qui contribue également à accroître la demande contractuelle | Modification technique et procédure applicable de modification de la demande | La mise à disposition du matériel n'aura lieu qu'après confirmation de la nouvelle base de demande et du chemin de raccordement |
| Centres de charge existants regroupés intégrant un système de stockage | L'accord de 2026 définit un parcours « Estudio Rápido » pour le dossier groupé | Itinéraire et point de raccordement spécifiques au projet confirmés par le CENACE |
L'accord attribue expressément un « Estudio Rápido » au cas des centres de charge existants regroupés. Une usine ne peut pas copier ce parcours dans son programme sans l'accord du CENACE.
Le SIASIC répertorie les études indicatives, d'impact, d'installations, de qualité de l'énergie, de validation et d'impact rapide. Ces noms désignent les analyses réalisées par le CENACE après la classification des itinéraires. Prévoyez un point de contrôle dans le calendrier du projet : Les conditions et le déroulement de l'étude CENACE ont été confirmés par écrit.
Définir l'enveloppe de fonctionnement avant de donner un nom à l'armoire
Utilisez les quatre mêmes valeurs dans le SLD, le rapport d'intervention et la fiche de configuration EMS :
- la charge contractuelle au point de raccordement ;
- la demande minimale plausible en capacité pendant une fenêtre de recharge ;
- la puissance de charge maximale SAEE ;
- la commande de déchargement SAEE maximale qui empêche encore l'exportation.
Les règles d'avril 2026 stipulent que la puissance SAEE-CC ne peut pas dépasser la demande du centre de charge, que l'unité est facturée à partir du point de raccordement et que la facturation ne peut pas faire dépasser au centre de charge la charge prévue dans le contrat. Ces mêmes règles interdisent l'injection dans le RNT ou le RGD au niveau du point de raccordement.

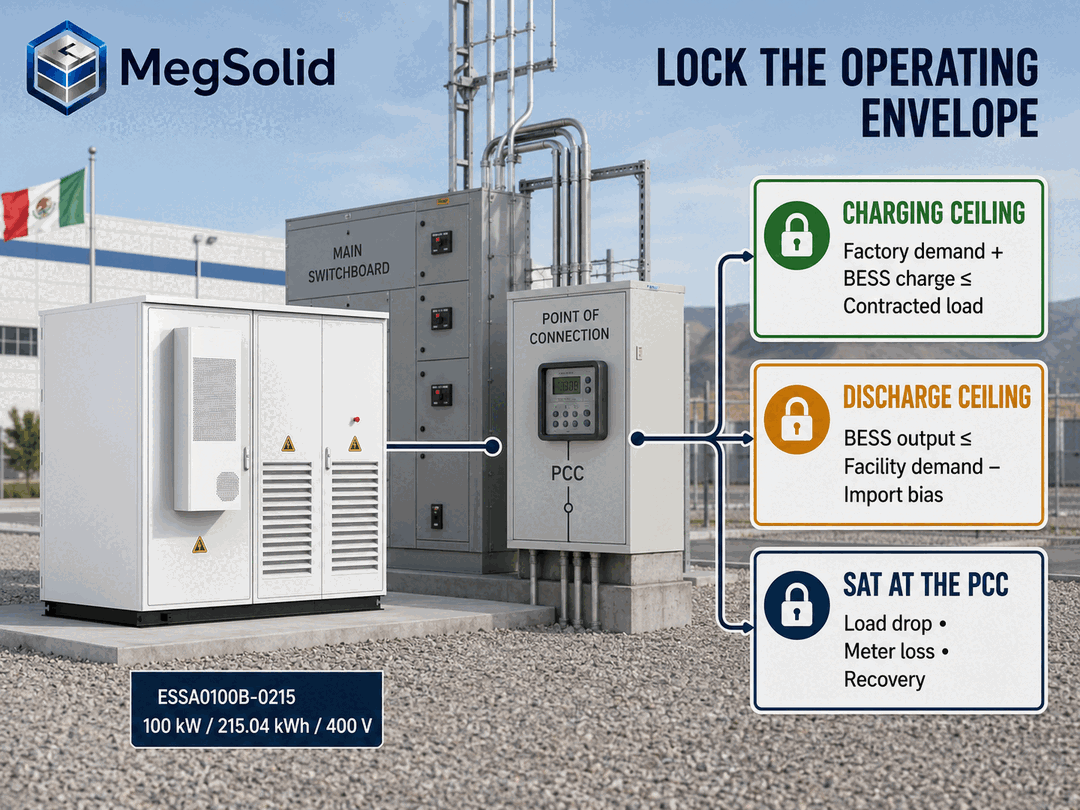

Plafond de recharge
Demande de l'installation + puissance de recharge SAEE ≤ charge contractuelle au point de raccordement
Plafond de décharge
Commande de décharge SAEE ≤ demande mesurée de l'installation moins le biais d'importation convenu
Le biais d'importation permet au contrôleur de tenir compte de la latence du compteur, des variations de charge et de la réponse du PCS. L'ingénieur de projet définit cette valeur en fonction de la fréquence de mise à jour du compteur, de la bande morte de régulation et des exigences du réseau. Une brochure ne peut pas fournir cette information.
Les signes de puissance doivent également respecter une convention. Par exemple, une puissance PCC positive peut signifier une importation, tandis qu'une puissance négative peut signifier une exportation. La liste des points EMS, le modèle d'étude, la procédure FAT et la tendance SAT doivent tous respecter le même signe. L'inversion d'un transformateur de courant (CT) peut transformer une équation de contrôle correcte en une exportation continue.
Exemple de l'usine de Monterrey : la marge de 80 kW ne permet de passer que le premier filtre
Prenons l'exemple hypothétique d'une usine située à Monterrey dont la charge contractuelle est de 1 200 kW. Sa demande nocturne vérifiée chute à 620 kW pendant la période de recharge prévue. La conception préliminaire prévoit l’utilisation de cinq armoires ESSA0100B-0215, offrant une puissance nominale combinée de 500 kW / 1 075,2 kWh à 400 V.
Lors de la commande de charge proposée de 500 kW :
620 kW de consommation des installations + 500 kW de recharge = 1 120 kW d'importation totale
Marge de charge préliminaire = 1 200 kW − 1 120 kW = 80 kW
La valeur de 80 kW correspond à un point de fonctionnement donné. Le démarrage d’un groupe frigorifique ou une période de production prolongée peut épuiser cette énergie avant que le contrôleur ne reçoive la mise à jour suivante du compteur. L’EMS ajuste donc la puissance de charge en fonction de la demande réelle du PCC et déclenche une alarme si la batterie ne parvient pas à récupérer son niveau d’énergie cible dans le délai autorisé.
L'usine propose également une commande de lissage de pointe de 450 kW. Lorsqu'une demande du site chute à 300 kW, le PCS ne peut pas continuer à se décharger à 450 kW sans exporter de l'énergie. La régulation en boucle fermée doit réduire la production suffisamment rapidement pour maintenir le biais d'importation convenu. Le modèle d’étude doit prendre en compte le délai de mesure, le temps de balayage du contrôleur, la limite de rampe du PCS et la réaction en cas de perte de communication pour tester ce scénario.
Dans cet exemple, cinq armoires de 100 kW remplissent l'écran « Puissance active » de la plaque signalétique. Le transformateur, le tableau de distribution, le niveau de défaut, les paramètres de protection et le tracé des conducteurs doivent encore faire l'objet de calculs spécifiques au projet. Le fonctionnement simultané des cinq unités dépend également de la température, de l'altitude, du facteur de puissance, de la disponibilité et des données du modèle contrôlé.
Consultez l'enveloppe opérationnelle de la SAEE-CC au Mexique
Indiquez la charge contractuelle, la demande minimale et maximale de l'installation, les valeurs proposées pour le système de stockage d'énergie par batterie (BESS) en kW/kVA/kWh, l'emplacement du point de connexion au réseau (PCC) et la plage horaire de recharge. L'analyse fournit une limite de charge préliminaire, une limite d'exportation nulle ainsi que les données manquantes qui empêchent la mise en service de l'équipement.
Structurer le dossier en fonction des questions que le CENACE doit évaluer
Un dossier de modification technique doit présenter l'installation d'origine avant et après l'ajout de la batterie. Un catalogue, une facture d'électricité et un ancien schéma unifilaire obligent l'examinateur à reconstituer lui-même la modification et entraînent généralement une nouvelle demande de documents.
| Élément de fichier | Question d'ingénierie à laquelle elle répond | Source normale |
|---|---|---|
| Registre des raccordements existants et des charges sous contrat | Quelle limite électrique est déjà en vigueur, et quelle demande a été acceptée ? | Propriétaire, fournisseur ou représentant d'un utilisateur qualifié |
| Schémas unifilaires existants et proposés | Où se raccorde le SAEE, et quels changements interviennent au point de raccordement ? | Ingénieur électricien local ou entreprise de travaux (EPC) |
| Scénarios de demande minimale, moyenne et maximale | La SAEE peut-elle effectuer des opérations de chargement et de déchargement sans modifier les limites du réseau approuvées ? | Les données du compteur d'intervalle et le plan de production du propriétaire |
| Fiche d'évaluation SAEE | Quelles valeurs de puissance active, de puissance apparente, d'énergie, de tension et de plage de facteur de puissance sont saisies dans le modèle ? | Fiche technique et calendrier PCS gérés par MegSolid |
| Calendrier de charge, de décharge et d'état de charge (SOC) | À quel moment le système consomme-t-il de l'énergie, combien de temps dure la décharge et quelle est la réserve restante ? | Notice d'utilisation destinée au propriétaire et description fonctionnelle du système de gestion de l'environnement (EMS) |
| Données relatives à la rampe et au contrôle | À quelle vitesse la sortie peut-elle varier après un pas de charge ou une instruction CENACE ? | Données PCS et spécifications de contrôle EMS |
| Modèle de court-circuit et de protection | Quels sont les courants d'alimentation et les caractéristiques de fonctionnement qui s'appliquent à l'installation existante ? | Modélisation PCS, étude EPC et ingénieur en protection |
| Schéma de comptage, de communication et de commande | Quels transformateurs de courant, compteurs et signaux assurent la fermeture de la boucle, et que se passe-t-il en cas de défaillance de l'un d'entre eux ? | Intégrateur EPC et EMS et Liste des points SCADA BESS |
| Carte des essais de mise en service | Quels essais sur site permettent de vérifier les hypothèses retenues dans le dossier de demande ? | Propriétaire, maître d'œuvre et fournisseur d'équipements |
L'accord de 2026 prévoit des scénarios de référence pour la demande minimale, moyenne et maximale. Ses dispositions transitoires incluent le flux de puissance, les courts-circuits, la puissance de stockage, la durée de décharge et la pente parmi les analyses possibles dans le cadre d'une étude indicative. Une étude d'impact peut étendre les travaux au rapport de court-circuit et à la stabilité transitoire, y compris la mise en œuvre de mesures de renforcement du réseau. L’étude des installations traite des exigences qui en découlent en matière de protection, de communications, de contrôle et de comptage.
C'est le CENACE qui détermine si une étude complémentaire est nécessaire ou si une exemption peut être accordée. Même un projet pour lequel on prévoit un tracé moins contraignant doit fournir les cas de charge, le modèle d'équipement et le comportement de commande nécessaires pour étayer cette décision.
N'utilisez la fonction « Quick Impact » qu'après que le CENACE a attribué l'itinéraire
Le Page d'information sur le CENACE et le SIASIC mentionne « Quick Impact » parmi ses types d'études. L'éligibilité dépend toutefois de la classification attribuée par le CENACE à la demande concernée.
Si l'on définit le tracé trop tôt, on risque de commander une armoire complète avant même que le CENACE n'ait validé la puissance proposée en kW. Une autre erreur consiste à ajouter la capacité en kWh des batteries tout en laissant en suspens les données relatives au modèle du système de conversion de puissance (PCS), à la capacité de puissance réactive, aux rampes de puissance et aux protections. Le CENACE étudie le comportement du réseau ; à ce titre, la capacité en kWh des batteries à elle seule ne donne qu’une idée très limitée de l’impact au point de raccordement.
Le nom de l'étude doit rester provisoire jusqu'à ce que le représentant ait soumis l'avis de modification technique et reçu des instructions. À ce stade, le calendrier pourra associer le document requis, le paiement et le délai de réponse à la voie de traitement appropriée. À compter de septembre 2026, le gouvernement fédéral Page « Ventanilla Energía » pour SAE-CC les exigences, le délai de réponse et le coût apparaissent toujours comme “ À DÉFINIR ”. Les équipes chargées des dépôts doivent vérifier le SIASIC et l'autorité compétente à la date effective de dépôt. Un ancien dossier de formulaires ne peut pas servir de garantie de dépôt à jour.
Convertir 500 kVA en kW du projet avant la mise sur le marché du produit
MegSolid's Armoire d'extérieur ESSA0100B-0215 Sa puissance nominale publiée est de 100 kW / 215,04 kWh à 400 V. Cinq unités permettent d'obtenir une combinaison nominale préliminaire simple de 500 kW / 1 075,2 kWh. La page publique mentionne un refroidissement par air intelligent, un indice de protection IP54 et un taux de charge/décharge maximal de 0,5 C à 25 °C pour ce modèle.
Le Armoire à refroidissement liquide Energon 261.24 est indiquée comme étant de 125 kVA / 261,24 kWh, avec une interface de 400 V ou 480 V et un facteur de puissance réglable. Quatre unités totalisent 500 kVA, ce qui ne correspond pas automatiquement à 500 kW. Avec un facteur de puissance de fonctionnement de 0,90, la limite de puissance active serait :
Puissance active = 500 kVA × 0,90 = 450 kW
Le modèle final doit utiliser la puissance active garantie aux conditions de tension, de température, d'altitude et de facteur de puissance spécifiques au projet. La valeur publique 90% communiquée par Energon est qualifiée de « rendement maximal du système » ; elle ne doit pas être rebaptisée « rendement aller-retour » sans une définition de test contrôlée.
Pour le fichier CENACE, une soumission de produit valide doit indiquer le nom du système de conversion de puissance (PCS) ainsi que sa puissance en kW et en kVA, la plage de facteur de puissance et les limites de rampe. Elle doit également préciser l'interface de commande, les états d'alarme et la version du micrologiciel qui seront fournis à l'usine. L'architecture de refroidissement et la consommation énergétique de l'armoire restent des éléments importants pour la conception du site ; le modèle de réseau a toujours besoin des données du PCS.
« Zero Export » nécessite un mode de défaillance dans le modèle
Une instruction « zéro exportation » décrit le résultat requis. Le dossier technique doit également décrire comment le régulateur y parvient et comment l'installation réagit lorsqu'un signal disparaît.
Noter les valeurs du compteur PCC, le rapport et la polarité du transformateur de courant (CT), la fréquence d'échantillonnage, le chemin de communication, la cible d'importation, le seuil d'exportation, la bande morte, la rampe PCS et le temporisateur de données périmées. Le schéma approuvé peut ramener le BESS à zéro, maintenir une sortie limitée orientée vers l'importation ou déclencher le disjoncteur concerné. Indiquer l'action sélectionnée à la fois dans la fiche de réglages et dans la procédure SAT.
Le schéma unifilaire révisé doit indiquer toutes les sources en parallèle. Une installation photovoltaïque ou un générateur existant modifie le courant mesuré au point de raccordement au réseau (PCC) et peut modifier la réponse attendue du contrôleur de stockage. Le fonctionnement d'un générateur nécessite également une définition Séquence de commande du BESS et du groupe électrogène diesel si le projet prévoit des modes d'isolement ou de secours.
Le test “ zéro exportation ” doit permettre de détecter une chute de charge, une interruption de la communication avec le compteur et le rétablissement de celle-ci. Une capture d'écran indiquant « 0 kW d'exportation » en condition de charge stable ne permet pas de prouver le cas dynamique qui est généralement à l'origine de l'infraction.
Transformez vos hypothèses d'étude en résultats au SAT
Les essais sur site doivent enregistrer l'importation au point de raccordement lors d'une charge maximale et l'importation minimale après une chute rapide de la charge. La même tendance doit refléter le temps de réponse du PCS, la puissance active et réactive, le déclenchement des protections et l'état de sécurité par défaut en cas de perte de communication.
Le test en usine permet de vérifier la configuration du produit, les numéros de série, le micrologiciel, les alarmes et les fonctions de commande convenues. Un test spécifique au projet Essai de réception en usine du système BESS Il est également possible de vérifier les correspondances des registres et les limites des commandes avant l'expédition. Les essais sur site s'effectuent ensuite à l'aide des transformateurs de courant, du compteur, du disjoncteur, du transformateur et des limites réelles du réseau déjà installés.
Copiez les limites acceptées figurant dans la déclaration CENACE ou dans la fiche de modification technique dans la fiche de paramètres EMS. SAT enregistre ensuite ces mêmes limites dans le tableau signé des tendances et des résultats.
Si le dossier indique que la charge est limitée à 500 kW alors que le système de gestion de l'énergie (EMS) autorise 600 kW, cela signifie que l'usine a modifié les limites de fonctionnement. Si l'étude part du principe qu'il n'y a pas d'exportation d'énergie, mais que la perte de communication bloque la dernière commande de décharge, le mode de défaillance reste « ouvert ». Il s'agit là de défauts de mise en service, et non de problèmes de formulation.
Qu'est-ce qui retarde la validation définitive de l'achat ?
Le calendrier d'achat peut désigner très tôt une famille de boîtiers préliminaire. La version finale n'est validée qu'après cinq vérifications :
- Le CENACE a confirmé l'itinéraire ;
- la limite de charge contractuelle correspond aux données de demande ;
- l'arrêté précise le nom du cabinet, le PCS et la révision concernée ;
- le SLD détermine le point de connexion ;
- Les paramètres EMS et la procédure SAT respectent les limites d'exploitation enregistrées.
Le fournisseur d'équipements doit fournir la fiche technique spécifique au modèle, les interfaces, les données relatives aux commandes et les justificatifs d'usine convenus. L’EPC local est responsable de l’étude de l’installation existante, de la SLD révisée, de la conception du câblage et des protections, de l’installation des transformateurs de courant (CT) et des essais sur site. Le représentant du centre de charge se charge de la notification et de la soumission auprès du CENACE. Le propriétaire contrôle les données d’exploitation et accepte toute restriction de production visant à maintenir la charge inférieure à la charge contractuelle.
Ne verrouillez pas le modèle lorsque le programme de recharge dépasse la limite de charge contractuelle, quel que soit le scénario de demande. L'ajout d'énergie provenant des batteries ne permettra pas de remédier à ce dépassement. Le propriétaire doit d'abord modifier la plage horaire de recharge, la commande PCS ou le programme de production.
Cartographier le fichier de modifications techniques du CENACE
Veuillez nous transmettre les données existantes et proposées concernant le SLD, la charge contractuelle, la demande par intervalle, la puissance nominale du système de stockage d'énergie par batterie (BESS), les modes de fonctionnement, le modèle PCS et la date de mise en service prévue. Le plan du document présente de manière structurée les données MegSolid, les études EPC, les dossiers du propriétaire et les décisions du CENACE relatives au tracé, qui sont nécessaires avant la validation finale des équipements.
FAQ
1. Une usine déjà implantée au Mexique doit-elle systématiquement faire l'objet d'une étude d'impact rapide du CENACE pour un système de stockage d'énergie par batterie (BESS) ?
Non. L'accord d'avril 2026 place un centre de charge existant sur la voie de la modification technique, après quoi le CENACE décide si des études supplémentaires sont nécessaires. La disposition « Estudio Rápido » (étude rapide) s'applique à des groupes de centres de charge existants, et non à chaque usine prise individuellement.
2. Que signifie « SAEE-CC » ?
Le terme « SAEE-CC » désigne un système de stockage d'énergie électrique associé à un centre de charge et partageant son point de raccordement. L'accord de 2026 utilise ce terme, bien que certaines pages du portail affichent encore « SAE-CC ». Veuillez respecter la dénomination figurant sur le formulaire actuel et conserver « SAEE-CC » dans les documents juridiques et techniques.
3. Un SAEE-CC doit-il obtenir un permis de stockage distinct ?
La section 4.1 considère le système de stockage comme faisant partie intégrante des installations et équipements du centre de charge ; par conséquent, SAEE-CC n'a pas besoin d'un permis distinct pour le stockage d'énergie. Cette disposition ne dispense pas le projet des obligations en matière de raccordement, de construction et d'électricité au niveau local.
4. Une usine BESS située au Mexique peut-elle exporter de l'énergie vers le réseau électrique ?
SAEE-CC energy alimente la charge sur site ; l'injection au point de raccordement est interdite. L'EMS ajuste donc le courant de sortie à partir des mesures en temps réel du PCC et passe en mode de sécurité intégré approuvé si le signal du compteur disparaît.
5. La recharge du système BESS peut-elle dépasser, pendant un court instant, la charge contractuelle fixée par le constructeur ?
Non. La demande simultanée de l'usine est prise en compte dans le calcul de la limite de charge contractuelle. Une commande de charge de 500 kW doit être réduite à mesure que la charge de production ou auxiliaire épuise la marge d'importation disponible.
6. Quels cas de demande doivent figurer dans le dossier du CENACE ?
Utilisez des scénarios de référence pour la demande minimale, moyenne et maximale. Associez chaque scénario à des données par intervalles et aux heures de facturation proposées afin que le CENACE puisse constater l'effet réel au point de raccordement.
7. La capacité en kWh de la batterie est-elle suffisante pour le modèle CENACE ?
Le kWh correspond à la durée. Le modèle CENACE nécessite également des données relatives au kW, au kVA, à la tension, à la plage du facteur de puissance, aux profils de charge et de décharge, à la rampe, au comportement en court-circuit, ainsi qu’aux données de protection et de contrôle.
8. Pourquoi le fichier doit-il indiquer à la fois les valeurs en kW et en kVA ?
Le kW indique la puissance active. Le kVA, la tension et le facteur de puissance déterminent les limites du courant alternatif et de la puissance réactive. Avec un facteur de puissance de 0,90, un PCS de 125 kVA atteint 112,5 kW lorsqu'il fonctionne à la limite maximale de puissance apparente.
9. Le fait qu’il n’y ait aucune exportation rend-il inutile la révision du SLD ?
Non. Le mode « zéro exportation » est un mode de contrôle, tandis que le système de stockage d'énergie par batterie (BESS) modifie toujours l'installation d'origine. Le schéma de raccordement (SLD) révisé doit indiquer la ligne d'alimentation, le point de raccordement, le transformateur, les autres sources, les transformateurs de courant (TC), le compteur, la protection et le circuit de déclenchement.
10. Que se passe-t-il si la page Ventanilla Energía indique toujours que les conditions requises ne sont pas définies ?
Vérifiez la procédure SIASIC en vigueur auprès du service compétent du CENACE avant de fixer le calendrier de dépôt. En septembre 2026, la page SAE-CC indique encore “ POR DEFINIR ” dans plusieurs champs administratifs ; une liste de contrôle antérieure ne permet pas de garantir la conformité du dossier de soumission actuel.
11. Peut-on considérer cinq armoires de 100 kW comme un système de stockage d'énergie par batterie (BESS) de 500 kW ?
Les cinq armoires ESSA0100B-0215 affichent une puissance totale de 500 kW sur leur plaque signalétique. La déclaration finale dépendra toutefois de la configuration du PCS fourni, des limites de fonctionnement simultané, des équipements auxiliaires, du facteur de puissance, de la température, de l'altitude et de l'architecture de contrôle homologuée.
12. Quels essais devraient reproduire les hypothèses d'exploitation du CENACE ?
Le SAT doit reproduire les limites de fonctionnement déclarées : importation maximale de charge, chute rapide de la charge, réponse en cas d'exportation nulle, défaillance des communications des compteurs, puissance active et réactive, déclenchement des protections et rétablissement. La tendance indiquée doit correspondre aux réglages finaux de l'EMS.
13. Que faut-il avoir préparé avant que le bon de commande BESS ne soit émis ?
Valider la commande une fois que le dossier contient l'itinéraire préliminaire du CENACE, le registre des charges sous contrat, les scénarios de demande, le SLD révisé, le calendrier des produits et des PCS, les limites d'exploitation, la méthode « zéro exportation » et les grandes lignes des essais de réception. Attribuer à chaque hypothèse en suspens un responsable et une date de clôture.
