قد يمتلك مستودع ستة شواحن قوية ومع ذلك يرسل الشاحنات متأخرة لأن الشبكة لا تستطيع تغذيتها معاً. لا تشترِ BESS لمجموع قدرات لوحات تسمية الشواحن. بل اشتره لعجز الشحن الذي يبقى بعد نمذجة مواعيد المركبات النهائية والشحن المُدار وسعة الشبكة القابلة للاستخدام. فالمخزن المؤقت المناسب للبطارية يحمي جدول الإرسال؛ أما غير المناسب فيصبح أصلاً آخر ينتظر إعادة الشحن.
يبدأ التصميم الصحيح بطلب الطاقة للمركبات وأوقات الوصول والمغادرة والشحن المُدار وسعة الشبكة المتاحة وعجز القدرة المتبقي.
MegSolid يقسم المشروع إلى تصنيفين:
- تغطي قدرة PCS أقصى عجز في الشحن بالكيلوواط أو kVA.
- طاقة البطارية تغطي المدة التي يستمر فيها هذا العجز بالكيلوواط-ساعة.
يمكن لـ BESS تقليل قدرة الشبكة المطلوبة خلال فترات الشحن المركّزة. لكنه لا يستطيع تصحيح نقص دائم في الطاقة اليومية لأن البطارية يجب أن تعيد الشحن قبل دورة الأسطول التالية.
اطلب تقييماً أولياً لشحن الأسطول
أرسل إلى MegSolid حزمة مدخلات واحدة للأسطول. وضمّنها طاقة المركبات ومواعيدها النهائية وواجب الشواحن وحمل الموقع وحدود الشبكة أدناه. وإذا كانت بعض الحقول لا تزال تقديرية، فحدّدها ليذكر المقترح الأولي افتراضاته:
- عدد المركبات وسعة البطارية
- SOC عند الوصول وSOC المطلوب عند المغادرة
- جدول الوصول والمغادرة
- عدد الشواحن وقدرتها المقدّرة
- أقصى استيراد مسموح به للموقع
- تصنيف المحوّل وحمل المنشأة القائم
- إنتاج PV القائم أو المخطط
- الموعد المستهدف لبدء التشغيل
اطلب استجابة يستطيع مستودعك ومقاول EPC تقييمها: هدف الشحن المُدار ومسار PCS/البطارية الأولي ونافذة إعادة الشحن ونطاق التحكم من جانب المعدات والمعلومات التي لا تزال مطلوبة لعرض سعر ثابت. وينبغي أن تأتي المخرجات التالية من نموذج الواجب نفسه:
- هدف قدرة الشحن المُدار
- نطاق PCS الأولي
- متطلب مدة البطارية
- نافذة إعادة الشحن الموصى بها
- اتجاه النظام: خزانة أو حاوية
- البيانات المطلوبة قبل إصدار عرض السعر
ابدأ بالشحن المُدار
ينبغي تقييم الشحن المُدار قبل BESS.
يمكنه تأخير الجلسات المرنة وتقليل خرج الشاحن الفردي وإعطاء الأولوية للمركبات ذات المغادرة المبكرة وإبقاء إجمالي طلب الشحن دون حد محدد للموقع.
تذكر وزارة الطاقة الأمريكية (DOE) أن شحن الأساطيل غير المُدار قد يزيد ذروة الطلب ويخلق مشكلات في سعة الشبكة ويؤدي إلى ترقيات مكلفة للبنية التحتية. كما تحدد DOE الشحن المُدار كطريقة لفرض سقف طاقة مشترك عبر عدة شواحن.
استخدم BESS لفجوة القدرة والمدة المتبقية بعد الشحن المُدار، أو لواجب احتياطي أو شمسي محدد بشكل منفصل. وإذا كان الشحن المرن يلبي بالفعل كل مواعيد المغادرة ضمن حد الموقع، فقد لا تكون البطارية مطلوبة لهذا الهدف. المقارنة المفيدة هي بين الواجب المخدوم والنطاق المركّب الكامل، وليس ما إذا كان المورّد يستطيع بيع بطارية أكبر.
| ظروف المشروع | الشحن المُدار | اتجاه BESS |
|---|---|---|
| وقت مكوث ليلي طويل | غالباً يكفي | قد لا يكون مطلوباً |
| نافذة قصيرة عالية الأولوية | مرونة محدودة | مرشح قوي |
| قيد مؤقت على الشبكة | مطلوب | جسر للسعة |
| فائض شمسي نهاري | ينسّق الشحن | يخزّن الفائض |
| عجز يومي مستمر في الطاقة | لا يستطيع حله | من المرجح أن تلزم ترقية للشبكة |
| الطاقة الاحتياطية مطلوبة أيضاً | محدودة | حالة استخدام مشتركة |
لا تحدد حجم BESS من قدرة لوحة تسمية الشاحن
تخلق ستة شواحن بقدرة 150kW سعة معدات متصلة قدرها 900kW.
ولا يعني ذلك أن الشواحن الستة كلها ستعمل في وقت واحد بقدرة 150kW. فحدود قبول الشحن في المركبة وتناقص الشحن ووقت المكوث وSOC عند الوصول وأولوية المغادرة هي التي تحدد الطلب الفعلي.
يوصي مركز بيانات الوقود البديل التابع لـ DOE بالبدء بمتطلبات المركبات والتشغيل. ويشير أيضاً إلى أن شواحن DC السريعة يمكنها خدمة عدة مركبات في الأسطول عندما تكون فترات المكوث قصيرة.

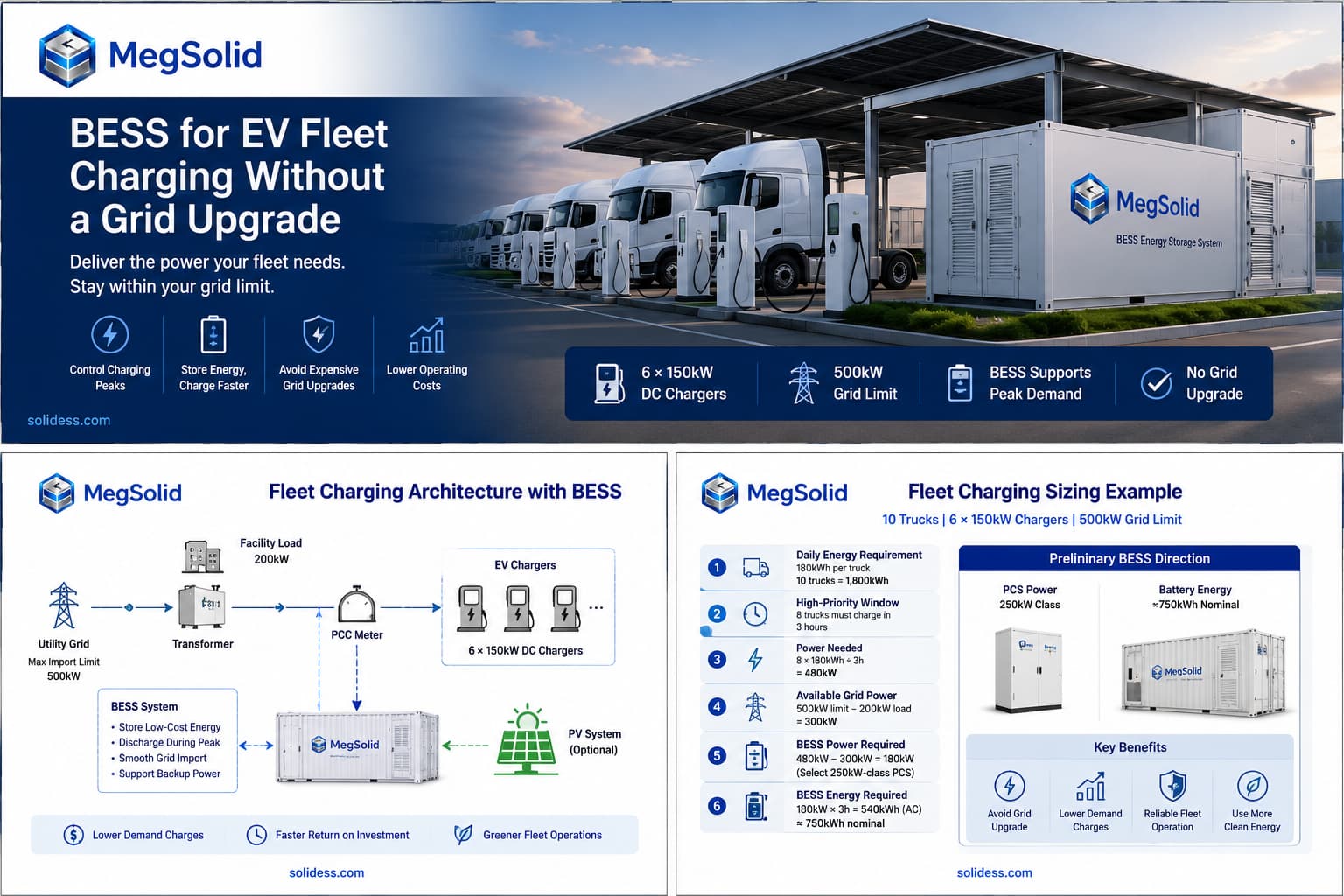

التسلسل الصحيح هو:
- احسب متطلبات طاقة المركبات.
- ارسم مواعيد الوصول والمغادرة النهائية.
- طبّق الشحن المُدار.
- احسب قدرة الشبكة المتاحة.
- حدّد حجم PCS للذروة المتبقية.
- حدّد طاقة البطارية للمدة المتبقية.
- أكّد نافذة إعادة شحن عملية.

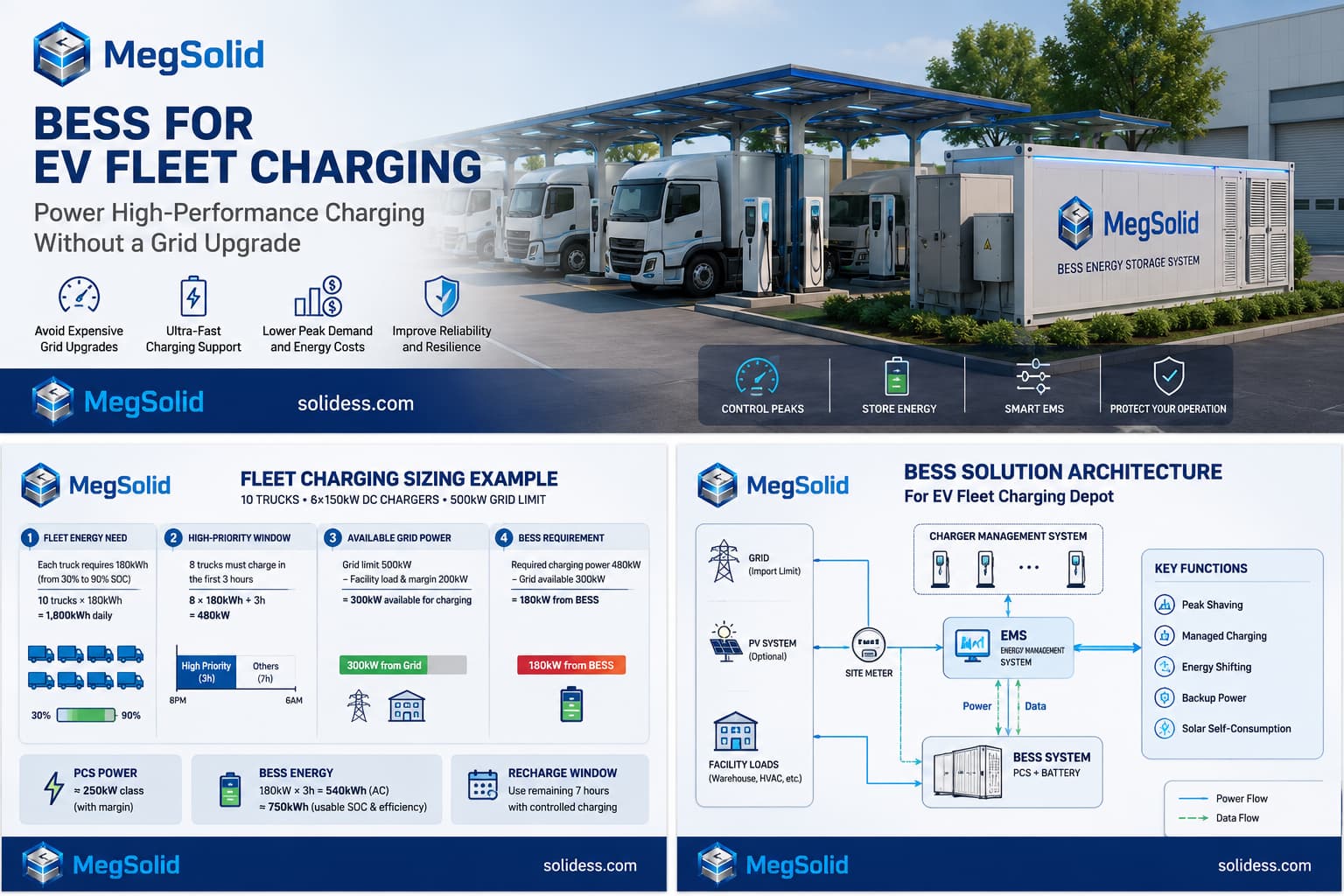

مثال على تحجيم شحن الأسطول
افترض أن مستودعاً يشغّل عشر شاحنات توصيل كهربائية.
| مدخلات الأسطول | قيمة توضيحية |
|---|---|
| سعة بطارية المركبة | 300 كيلوواط/ساعة |
| متوسط SOC عند الوصول | 30% |
| SOC المطلوب عند المغادرة | 90% |
| الطاقة المطلوبة لكل شاحنة | 180 كيلوواط/ساعة |
| إجمالي طاقة المركبات اليومية | 1,800 كيلوواط/ساعة |
| نافذة المكوث الكاملة في المستودع | 10 ساعات |
الطاقة المطلوبة لكل شاحنة هي:
300kWh × (90% − 30%) = 180kWh
يحتاج الأسطول بأكمله إذن إلى 1,800kWh قبل فواقد الشحن والمركبات.
افترض أن للموقع حد استيراد 500kW. ويستهلك طلب المستودع وهامش الهندسة 200kW.
قدرة الشحن المتاحة من الشبكة = 500kW − 200kW = 300kW
على مدى عشر ساعات، يمكن لـ 300kW نظرياً تسليم 3,000kWh. وبالتالي فإن لدى الموقع طاقة شبكة إجمالية كافية للأسطول.
المشكلة هي جدول المغادرة.
يجب أن تتلقى ثماني شاحنات 180kWh لكل منها خلال الساعات الثلاث الأولى:
8 × 180kWh ÷ 3h = 480kW
في هذه الحسابات المبسطة، تبلغ حصة الشبكة المخصصة للشواحن 300kW وتُهمَل فواقد الشحن والمركبات. ولذلك فإن فرق 180kW أدناه متبقٍّ توضيحي، وليس متطلب جانب التيار المتردد النهائي. طبّق كفاءة الشاحن الفعلية وتناقص الشحن والمعدات المساعدة وحمل الموقع المتزامن عند هندسة النظام المعروض.
قدرة BESS المطلوبة = 480kW − 300kW = 180kW
يُعد PCS من فئة 250kW اتجاه طراز أولياً لهذه الفجوة التوضيحية البالغة 180kW، وليس هامشاً عاماً مفروضاً. أكّد الذروة المقاسة والواجب المتفاعل وتيار/جهد التيار المستمر ودرجة الحرارة وأحداث التحميل الزائد وبدل النمو قبل اختيار MEGA0250TS أو مسار آخر. وسعّر البطارية المطابقة وواجهات الموقع في المقترح نفسه.
يجب أن يوفر BESS قدرة 180kW لمدة ثلاث ساعات:
طاقة التيار المتردد المطلوبة = 180kW × 3h = 540kWh
باستخدام نافذة SOC قابلة للاستخدام توضيحية بنسبة 80% وعامل تحويل 90%:
الطاقة الاسمية الأولية = 540kWh ÷ 0.80 ÷ 0.90 = 750kWh
اتجاه المشروع الأولي هو:
- PCS من فئة 250kW
- نحو 750kWh سعة بطارية اسمية قبل احتياطي التدهور
- شحن مُدار للمركبات المتبقية
- EMS خاص بالمشروع وتنسيق الشواحن
لا تغطي خزانة ESSA واحدة بقدرة 100kW / 215.04kWh متطلب التيار المتردد التوضيحي البالغ 180kW و540kWh. قارن تهيئة PCS/بطارية متعددة الوحدات أو أعلى قدرة مصممة هندسياً بشكل صحيح. ويجب أن تلبي الطاقة الاسمية بالكيلوواط-ساعة وخرج PCS المسموح به وطاقة التيار المتردد القابلة للاستخدام وعناصر تحكم التوازي المعتمدة جميعها واجب الأسطول نفسه.
أكّد نافذة إعادة شحن BESS
يجب أن تستعيد بطارية المحطة SOC بعد دعم فترة الشحن عالية الأولوية.
ينبغي حساب أقصى قدرة شحن لـ BESS على النحو التالي:
حد الاستيراد − طلب المنشأة − شحن المركبات النشط − هامش الهندسة
يجب ألا يعيد الشحن إنشاء ذروة المحوّل أو الشبكة نفسها التي ركّب BESS لإزالتها.
إذا لم يستطع المستودع استيراد طاقة كافية خلال الساعات المتبقية، فإن زيادة سعة البطارية تؤجل المشكلة فقط. وعندها يتطلب المشروع سعة شبكة إضافية أو توليداً في الموقع أو جدول أسطول مختلفاً.
لحسابات سعة الموقع، راجع دليل دعم سعة المحوّل بواسطة BESS.
هل يمكن للتخزين المؤقت بالبطارية تقليل الطلب على الشبكة؟
تُظهر مشاريع لجنة الطاقة في كاليفورنيا المنشورة في 2026 أن تخزين الطاقة يمكنه فصل خرج الشاحن عن طلب المرفق.
ركّب أحد المشاريع ستة شواحن DC سريعة بقدرة 150kW متكاملة مع البطاريات. وقدمت الوحدات متوسط قدرة شحن ذروة نحو 89–104kW، بينما ظل الطلب المقاس في أحد المواقع نحو 25–31kW.
دمج مشروع آخر الطاقة الشمسية والتخزين وإلكترونيات القدرة المتقدمة لتوريد 150kW عند 950V إلى شاحن DC سريع تجاري دون ترقية البنية التحتية الكهربائية للمرفق أو الموقع.
تُظهر هذه المشاريع الجدوى التقنية، وليس نتيجة عامة.
لا يزال مستودع الأسطول بحاجة إلى التحقق من:
- جداول المركبات
- طاقة إعادة الشحن المتاحة
- طلب المبنى
- توافق الشواحن
- قدرة BESS ومدته
- منطق تحكم EMS
اتجاه منتجات MegSolid المبدئي
| متطلب الشحن المتبقي | الاتجاه المبدئي |
|---|---|
| ما يصل إلى 100 كيلوواط | قيّم ESSA0100B-0215 |
| نحو 125kVA | قيّم النظام المبرّد بالسائل 261.24kWh |
| 150–250 كيلوواط | قيّم MEGA0150TS أو MEGA0250TS |
| 250–500 كيلوواط | قيّم MEGA0250TS أو MEGA0500TS |
| فئة MWh من الطاقة | قيّم الخزائن المجمّعة أو BESS بالحاويات |
| عجز طاقة مستمر | قارن مع تعزيز الشبكة |
ESSA0100B-0215
تبلغ قدرة ESSA0100B-0215 100kW و215.04kWh. وهي تستخدم خلايا LFP وتبريداً هوائياً ذكياً.
تذكر بيانات نظامها غلافاً بدرجة IP54 ودرجة حرارة تشغيل 0–45°C واتصال RS485/TCP-IP ووظائف EMS متكاملة.
ينبغي تقييمها فقط عندما يبقى متطلب BESS المتبقي ضمن 100kW.
نظام مبرّد بالسائل 261.24kWh
يبلغ تصنيف نظام C&I الأكبر 261.24kWh و125kVA. وهو يستخدم خلايا LFP بسعة 314Ah وتبريداً سائلاً.
القيمة المنشورة 90% هي أقصى كفاءة للنظام. ويجب ألا تُعرض كفاءة ذهاب وإياب مضمونة أو دليلاً على كيمياء هجينة ذات حالة صلبة.
MEGA PCS للمستودعات ذات القدرة الأعلى
تشمل تصنيفات MEGA PCS المتاحة:
| نموذج | القدرة المقنّنة | أقصى قدرة ظاهرية |
|---|---|---|
| MEGA0150TS | 150 كيلوواط | 165 كيلو فولت أمبير |
| MEGA0250TS | 250 كيلوواط | 275 كيلو فولت أمبير |
| MEGA0500TS | 500 كيلوواط | 550 كيلو فولت أمبير |
يجب أن يبقى جهد البطارية وتيارها ضمن حدود PCS المختار.
متطلبات EMS وFAT وRFQ
ينبغي أن يتبادل EMS:
- SOC المركبة عند الوصول
- SOC المطلوب عند المغادرة
- الموعد النهائي للمغادرة
- حالة الشاحن وحد القدرة
- الاستيراد من الموقع وطلب المبنى
- SOC لـ BESS والقدرة المتاحة
- إنتاج PV حيثما ينطبق
ينبغي أن يحاكي FAT تغيرات حمل الشاحن وتحديد استيراد الموقع ومنطق أولوية المركبات واستجابة PCS واحتياطي SOC وفقدان الاتصال.
ينبغي أن يتحقق SAT من خرج الشاحن الفعلي والاستيراد عند نقطة الاتصال واستجابة BESS وطاقة المركبات المسلَّمة قبل المغادرة.
التوصية النهائية بشأن المشتريات
ينبغي أن يستخدم مستودع الأسطول الشحن المُدار أولاً وBESS لعجز القدرة المتبقي.
يجب أن يثبت التصميم النهائي ما يلي:
- تتلقى كل مركبة الطاقة المطلوبة
- يبقى استيراد الموقع دون الحد المسموح به
- تغطي قدرة PCS ذروة الشحن المتبقية
- تغطي طاقة البطارية المدة المطلوبة
- يستطيع BESS إعادة الشحن قبل الدورة التالية
- يمكن للبنية دعم نمو الأسطول مستقبلاً
- إنتاج PV حيثما ينطبق
استخدم جدول الإرسال لجعل الشراء ملموساً: أي الشاحنات يجب أن تغادر أولاً، وما قدرة الشحن التي تستطيع الشبكة دعمها، وكم من طاقة البطارية تسد الفجوة، ومتى يمكن استعادتها. وأرسل هذا الجدول إلى MegSolid للحصول على مسار PCS/البطارية وواجهات المعدات والافتراضات التي يجب إغلاقها قبل الترسية.
ولا ينبغي استخدامه لإخفاء نقص دائم في الطاقة الكهربائية اليومية.
الأسئلة الشائعة
السؤال 1: هل يمكن لنظام تخزين الطاقة بالبطاريات (BESS) تشغيل شواحن التيار المستمر السريعة دون الحاجة إلى تحديث الشبكة الكهربائية؟
نعم، عندما تكون ذروة الشحن مؤقتة، ويكون نظام تخزين الطاقة بالبطاريات (BESS) مزودًا بقدرة كافية من نظام توزيع الطاقة (PCS) وطاقة كافية وقدرة إعادة شحن كافية.
السؤال 2: هل ينبغي تحديد سعة نظام تخزين الطاقة بالبطاريات (BESS) بناءً على إجمالي طاقة الشاحن؟
لا. احسبه عن طريق طرح الطاقة المتاحة في الشبكة من إجمالي الطلب المُدار على الشحن المتزامن.
السؤال 3: هل لا تزال هناك حاجة إلى الشحن المُدار؟
نعم. فهو يقلل من استهلاك الطاقة غير الضروري في نظام PCS وسعة البطارية من خلال تغيير مواعيد الجلسات المرنة.
السؤال 4: هل يمكن لخزانة واحدة بسعة 215 كيلوواط/ساعة أن تدعم شاحنًا بقدرة 150 كيلوواط؟
تنشر ESSA0100B-0215 الواحدة قدرة 100kW وطاقة اسمية 215.04kWh. وهي مرشحة فقط إذا كان الواجب المتبقي من القدرة وطاقة التيار المتردد القابلة للاستخدام مناسباً للتهيئة المعروضة. أما عجز شحن 180kW أو متطلب طاقة مسلَّمة 540kWh فيحتاج إلى مسار مهندس مختلف؛ ولا تحدد الحجم من عدد الخزائن وحده.
السؤال 5: هل يمكن شحن نظام تخزين الطاقة بالطاقة الشمسية (BESS)؟
نعم، ولكن لا ينبغي إدراج سوى الفائض المؤكد من الطاقة الكهروضوئية في نموذج الطاقة.
السؤال 6: ماذا يحدث عندما تتأخر المركبات في الوصول؟
ينبغي أن يعيد نظام إدارة الشواحن ترتيب أولويات الجلسات بحسب الطاقة المطلوبة ووقت المغادرة.
Q7: هل يمكن لـ BESS أيضاً توفير طاقة احتياطية؟
نعم، إذا تم تحديد مسار الطاقة الاحتياطية واحتياطي الطاقة القابلة للاستخدام واختبارهما بشكل منفصل. فتفريغ شحن الأسطول يستهلك الطاقة إلى أن تعيد البطارية الشحن، ولذلك لا يمكن تخصيص الطاقة المخزنة نفسها بالكامل للواجبين معاً. حدّد احتياطي الطوارئ وأولوية التحكم في نطاق EMS.
Q8: هل يمكن لعدة خزائن BESS دعم مستودع واحد؟
نعم، عند تنسيق خرج PCS وحدود SOC والعدادات وأوامر EMS.
Q9: كيف ينبغي تضمين نمو الأسطول مستقبلاً؟
نمذج جدول الأسطول التالي إلى جانب الأول. وافحص حصة الاستيراد المستقبلية وواجهات PCS/DC ومواقع الخزائن والحماية وسعة إعادة الشحن. وتتطلب التوسعة معدات وتكامل تحكم معتمدين؛ فتوفر مساحة لخزائن إضافية ليس دليلاً على إمكانية ربطها على التوازي دون هندسة.
Q10: متى تظل ترقية الشبكة مطلوبة؟
يكون مطلوباً عادةً عندما لا يملك المستودع طاقة يومية إجمالية كافية أو لا توجد نافذة عملية لإعادة شحن BESS.
Q11: كيف تحدد حجم BESS لشحن أسطول المركبات الكهربائية؟
احسب طاقة المركبات ومواعيدها النهائية، وطبّق الشحن المُدار، واطرح قدرة الشبكة المتاحة، وحدّد حجم التخزين للقدرة والمدة المتبقيتين.
Q12: كيف يقلل BESS الطلب على الشبكة في محطة الشحن؟
يشحن BESS بمعدل متحكَّم به ويفرغ عندما يتجاوز طلب المركبات حد الاستيراد للموقع.
Q13: ما الذي ينبغي أن يقدمه مشغّل الأسطول؟
أرسل إلى MegSolid حجم الأسطول وطاقة المركبات الفعلية ومواعيدها النهائية ونماذج الشواحن وأهداف الشحن المتزامن وحمل المبنى/PV والمحوّل والاستيراد المسموح به للموقع. وأضف الموقع وهدف التشغيل التجريبي وواجب الطاقة الاحتياطية. واطلب مسار منتج أولياً ونموذج إعادة شحن ونطاق تحكم والمدخلات الناقصة وحدود عرض السعر.
