تحميل ملف المواصفات التقنية (PDF)

كيفية الاختيار بين أنظمة تخزين الطاقة بالبطاريات (BESS) المبردة بالسائل وتلك المبردة بالهواء في المشاريع التجارية؟

قد يحوّل نظام تبريد لا يستطيع تحمل دورة إنتاجك عرض بطارية رخيصاً إلى خسارة في الإنتاج. قارن بين تخزين طاقة البطاريات المبرّد بالسائل والمبرّد بالهواء انطلاقاً من درجة حرارة سحب الهواء في الموقع ومدة التفريغ ومعدل C وقدرة الصيانة. تقدّم مجموعة خزائن ESSA الخارجية من MegSolid نقطة انطلاق منشورة مبرّدة بالهواء؛ فخذ دورة التشغيل المقيسة في الحسبان في قرار التبريد قبل دفع ثمن حزمة حرارية أكبر.

تعتمد الإجابة المباشرة عن «أي نظام ينبغي أن أشتري» كلياً على معدل C لديك ودرجة الحرارة المحيطة وملف التطبيق.

MegSolid يحل هذا الغموض بتوفير مصفوفة اختيار قائمة على البيانات ونمذجة حرارية مُتحقَّق منها في المصنع، بما يضمن أن يشتري مقاولو EPC نظام الإدارة الحرارية للبطاريات المطلوب بدقة لعائد الاستثمار الخاص بمشروعهم.

الإجابة المباشرة: أي نظام ينبغي أن تشتري؟

بدلاً من النقاشات النظرية حول BESS المبرّد بالسائل مقابل المبرّد بالهواء، يحتاج المشترون إلى توصيات قابلة للتنفيذ.

يُحدَّد القرار في جوهره بالحمل الحراري للتطبيق وبيئة التشغيل.

توصية MegSolid الهندسية: لا تشترِ أبداً التبريد السائل لمشاريع الطاقة الاحتياطية فقط، ولا تشترِ أبداً التبريد الهوائي لمناخات 45°C.

مصفوفة قرار اختيار الإدارة الحرارية

استخدم هذه المصفوفة للإجابة مباشرة عن نيّة الشراء لديك:

إذا كان مشروعك...
البنية الموصى بها
مرجع طراز MegSolid
المبرر
خفض الذروة (0.25C)
BESS مبرّد بالهواء
ESSA0100B-0215
CapEx أقل وتبديد حراري كافٍ
استجابة طلب مكثفة (0.5C)
BESS مبرّد بالسائل
MegSolidEnergon-261kWh
يمنع ΔT الضيق التقادم المتسارع
مناخ 45°C (التعدين/أفريقيا)
BESS مبرّد بالسائل
نظام 261.24kWh
تزيل المبرّدات حرارة المحيط بفعالية
طاقة احتياطية فقط (دورات قليلة)
BESS مبرّد بالهواء
سلسلة ESSA
وفورات CapEx تفوق الكفاءة الحرارية
UPS لمركز بيانات
BESS مبرّد بالسائل
نظام 261.24kWh
كثافة قدرة عالية وتحسين البصمة المكانية
برج اتصالات
BESS مبرّد بالهواء
خزانة خارجية
صيانة منخفضة ودون خطر تسرب مبرّد
تعدين خارج الشبكة
BESS مبرّد بالسائل
ESS في حاوية
يتحمل أحمال التفريغ العالية المستمرة

الجدول 1: مصفوفة قرار للاختيار بين أنظمة تبريد البطاريات التجارية المبرّدة بالسائل والمبرّدة بالهواء بحسب نيّة المشروع.

مخطط انسيابي لاختيار التبريد السائل مقابل التبريد الهوائي

لتبسيط قرار الشراء، طوّرت هندسة MegSolid مخططاً انسيابياً نهائياً للاختيار.

يزيل هذا المخطط الانسيابي التخمين بالتركيز على المتغيرات التشغيلية الثلاثة الأهم.

هل تحتاج تفريغاً مستمراً > 0.5C؟ YES NO اختر التبريد السائل هل درجة الحرارة المحيطة > 40°C كثيراً؟ YES NO اختر التبريد السائل هل تحتاج UPS لمركز بيانات أو كثافة قدرة عالية؟ YES NO اختر التبريد السائل اختر التبريد الهوائي مفتاح المخطط الانسيابي: المربع الأخضر = يُوصى بالتبريد السائل المربع الأزرق = يُوصى بالتبريد الهوائي المربع الرمادي = عقدة قرار

الشكل 1: مخطط MegSolid الانسيابي لاختيار الإدارة الحرارية لأنظمة تبريد البطاريات التجارية.

خبرة MegSolid الهندسية في التحقق بالمصنع

لضمان أقصى E-E-A-T (الخبرة والتخصص والمصداقية والموثوقية)، تعتمد MegSolid على اختبارات قبول مصنعية صارمة لا على ادعاءات نظرية.

أثناء التحقق في المصنع من BESS مبرّد بالسائل بسعة 261.24kWh من MegSolid يعمل باستمرار بمعدل 0.5C في ظروف محيطة محاكاة 38°C، حافظ النظام على أقصى ΔT أقل من 2.8°C.

يتيح هذا الأداء المُتحقَّق منه لمقاولي EPC تجنب خفض القدرة طوال فصل الصيف بثقة، مع الحفاظ على عائد الاستثمار للمشروع.

ملاحظات هندسية من FAT في مصنع MegSolid

أثناء اختبار القبول في المصنع، لاحظ مهندسونا أن خفض تدفق المبرّد بنسبة 15% فقط رفع أقصى درجة حرارة للخلية بنحو 4°C تحت تفريغ مستمر بمعدل 0.5C.

يوضح هذا لماذا تُدرج مراقبة التدفق في كل اختبار قبول لـ BESS المبرّد بالسائل من MegSolid.

تكامل BMS من MegSolid: يتحكم BMS من MegSolid أصلاً في نظام الإدارة الحرارية، ويضبط سرعات المضخات ديناميكياً استناداً إلى قياسات درجة حرارة الخلايا الآنية عن بُعد.

المُتحقَّق منه في المصنع مقابل المجمَّع في الموقع: مقارنة حاسمة

تحدث أخطاء شراء كثيرة عند مقارنة نظام مُتحقَّق منه في المصنع بتعديل لاحق مجمَّع في الموقع.

MegSolid مقابل التبريد السائل العام: كثيراً ما تقرن الحلول العامة بطاريات الأطراف الثالثة بمبرّدات مستقلة في الموقع، مما يؤدي إلى واجهات حرارية غير متحقق منها.

عامل المقارنة: يشمل التحقق في مصنع MegSolid اختبار انتشار الانفلات الحراري بالحمل الكامل، بينما تعتمد الأنظمة المجمَّعة في الموقع على محاكاة CFD نظرية.

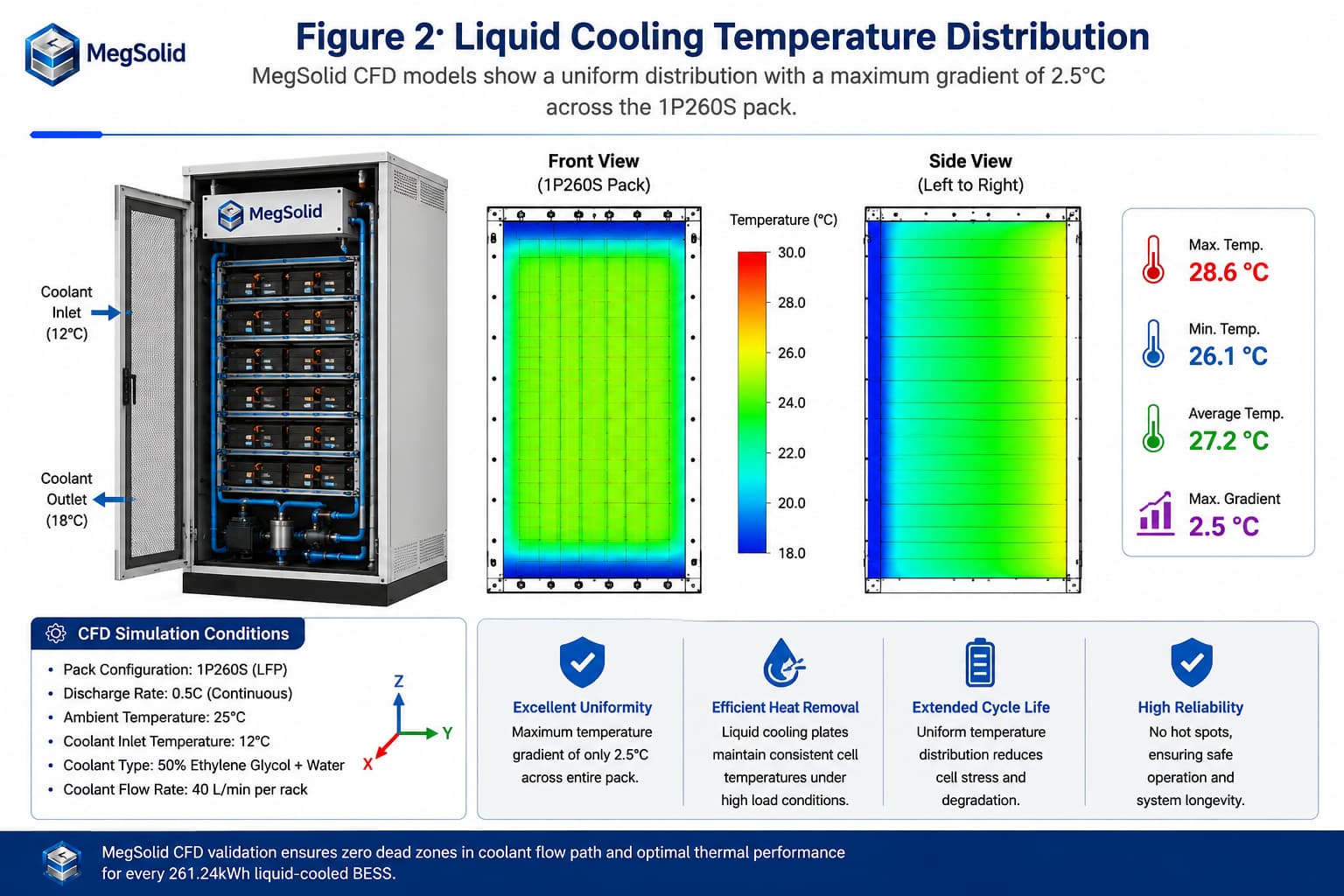

محاكاة CFD من MegSolid: قبل التصنيع، تخضع كل خزانة MegSolid بسعة 261.24kWh لمحاكاة CFD لضمان عدم وجود مناطق راكدة في مسار تدفق المبرّد.

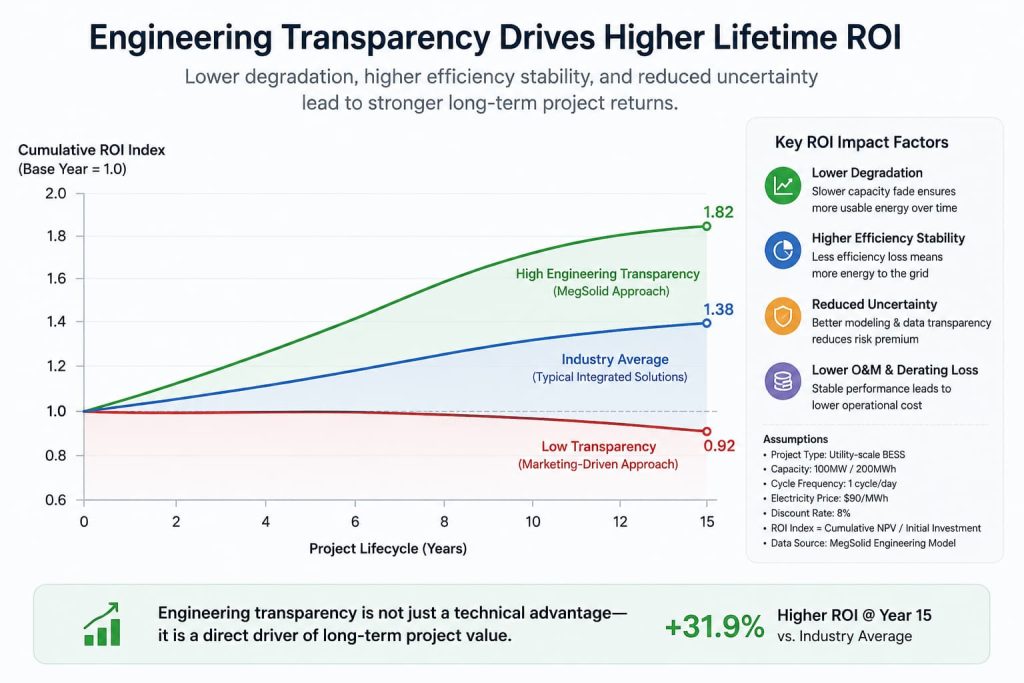

بيانات أصلية: تلاشي السعة والقدرة المساعدة

لفهم تأثير خيارات نظام الإدارة الحرارية للبطاريات فهماً حقيقياً، علينا النظر إلى منحنيات البيانات الأصلية.

5 أخطاء شراء شائعة ينبغي تجنبها

أكبر قلق لدى مديري المشتريات هو: «ماذا لو اشتريت النظام الخطأ؟»

تجنب هذه الأخطاء الحرجة عند توريد نظام تبريد البطاريات التجاري:

التوريد الاستراتيجي مع MegSolid

يتطلب اختيار البنية الصحيحة شريك تصنيع يفهم الفيزياء واقتصاديات المشروع معاً.

توفر MegSolid أوراق بيانات شفافة لـ BESS 261kWh ومواصفات ESS 215kWh لضمان أن يستند قرار الشراء لديك إلى البيانات.

استكشف الفروق بين الخزائن المعيارية مقابل ESS بالحاويات لفهم توسيع النشر.

راجع قائمة تحقق مشتريات BESS من نوع C&I لعام 2026 لضمان احتساب كل CapEx والتكاليف الخفية.

وللحد من المخاطر التجارية أكثر، ينبغي لمقاولي EPC الرجوع إلى تحليلنا المعمّق حول تكامل عاكس بطاريات الحالة الصلبة.

تعرّف لماذا تعظيم عائد استثمار خفض الذروة في C&I يعتمد بشدة على الاستقرار الحراري.

بالنسبة لمشاريع نطاق المرافق، دليل هندسة BESS بسعة 5MWh يحدد معايير التعبئة في حاويات الحرجة التي يكون فيها التبريد السائل إلزامياً.

افهم التأثيرات طويلة الأمد بمقارنة الحالة الصلبة مقابل LFP السائلة من الدرجة الأولى منحنيات التدهور.

وأخيراً، تأكد من أن بنية الاتصال بين BMS وEMS يمكنه التحكم أصلاً في TMS لتحقيق الكفاءة المثلى.

الأسئلة الشائعة

اعتمد في اتخاذ قرارك على معدل C ودرجة الحرارة المحيطة. استخدم التبريد السائل للتطبيقات التي تتطلب درجة حرارة 0.5C أو في المناخات التي تتجاوز درجة حرارتها 40 درجة مئوية. استخدم التبريد الهوائي لتخفيف أحمال الذروة بمعدل 0.25C أو لتوفير الطاقة الاحتياطية في المناخات المعتدلة.

تؤكد محاكاة MegSolid باستخدام طريقة CFD وبيانات اختبار القبول في المصنع (FAT) أن الفرق الأقصى في درجة الحرارة (ΔT) يقل عن 3 درجات مئوية عبر حزمة 1P260S في النظام الذي تبلغ سعته 261.24 كيلوواط·ساعة، مما يضمن تآكلًا متجانسًا للخلايا.

فقط في التطبيقات ذات معدل الشحن المنخفض (C). أما في حالة معدل الشحن 0.5C أو الاستجابة للطلب المكثف، فإن الحفاظ على السعة الذي يوفره التبريد السائل يولد عائد استثمار أعلى بمقدار 14% على مدى 10 سنوات، على الرغم من الحمل الطفيلي البالغ 1.5%.

لا. يعتمد التبريد الهوائي على الهواء المحيط لتبديد الحرارة. وعند درجة حرارة 45 درجة مئوية، يكون التدرج الحراري غير كافٍ، مما يؤدي إلى انخفاض فوري في القدرة وتدهور سريع في أداء البطارية.

تجري هندسة MegSolid اختبارات تفريغ بالحمل الكامل في ظروف محيطة قصوى محاكاة، مع رصد درجات حرارة الخلايا عبر BMS. وبالنسبة للأنظمة المبرّدة بالسائل، نجري أيضاً اختبارات خفض التدفق للتحقق من منطق إنذارات BMS.

وفقاً لورقة بيانات BESS 261kWh الموثّقة، فإن أقصى كفاءة للنظام هي 90%. ولا ينبغي الخلط بينها وبين كفاءة تحويل العاكس أو كفاءة الدورة الكاملة.

تتضمن تصاميم MegSolid مستشعرات تسرب احتياطية موصولة سلكياً بـ BMS. وسيأمر BMS PCS فوراً بعزل النظام إذا اكتُشف تسرب للمبرّد.

يفتقر التجميع في الموقع إلى التحقق عبر CFD واختبار الانفلات الحراري بالحمل الكامل. وقد تتعرض الواجهات الحرارية للخلل، مما يؤدي إلى نقاط ساخنة موضعية لا يستطيع BMS اكتشافها.

أكبر خطأ هو الإفراط في تحديد التبريد السائل لتطبيقات الطاقة الاحتياطية فقط، مما يضخّم CapEx دون فوائد على مدى دورة الحياة. وخطأ آخر هو تجاهل الحمل الطفيلي للمبرّدات في نموذج OpEx.

يتحكم BMS من MegSolid أصلاً في TMS. ويستخدم قياسات درجة الحرارة عن بُعد لضبط سرعات مضخات المبرّد أو دورات المراوح ديناميكياً، محافظاً على نافذة التشغيل المثلى دون تدخل بشري.

اشترِ المبرّد بالسائل إذا كان مشروعك يتطلب دورات بمعدل 0.5C أو يعمل في درجات حرارة محيطة مرتفعة (45°C) أو يخدم مركز بيانات. واشترِ المبرّد بالهواء إذا كان النظام لخفض الذروة بمعدل 0.25C أو للطاقة الاحتياطية في مناخات معتدلة.

أثناء التحقق في المصنع من نظام MegSolid بسعة 261.24kWh يعمل باستمرار بمعدل 0.5C في ظروف محيطة محاكاة 38°C، ظل أقصى تدرج حراري (ΔT) أقل من 2.8°C.

أكبر خطأ هو شراء التبريد السائل لمشاريع الطاقة الاحتياطية فقط. فهذا يهدر CapEx على بنية حرارية غير ضرورية ويزيد OpEx بسبب الأحمال الطفيلية للمبرّدات، دون أي فائدة في العائد على الاستثمار.
