كيفية توفير أنظمة تخزين الطاقة الكهربائية (BESS) الجاهزة للاستخدام والمستقلة عن الشبكة لعمليات التعدين في جنوب أفريقيا

في منجم خارج الشبكة، إذا كانت البطارية تتحمل الحمل الثابت لكنها لا تستطيع دعم بدء المحرك التالي، فإن نظام الديزل يتحمل المخاطرة. حدّد حجم حزمة بطارية وPCS من MegSolid MEGA وفق خطوات الحمل المقاسة والطاقة المطلوبة ومغلف تشغيل المولد. وأبقِ متطلبات إعادة التشغيل وإعادة الشحن والاحتياطي ضمن النطاق نفسه. شارك تسلسل أحمال المنجم وبيانات المولد للحصول على تهيئة مقترحة للقدرة والطاقة قبل شراء سعة لا تلبي المهمة.

الحل المباشر هو دمج محطة طاقة هجينة تعمل بالديزل باستخدام نظام مشكِّل للشبكة PCS والطاقة الشمسية الكهروضوئية لإنشاء شبكة مصغرة تعدينية موثوقة.

MegSolid تقدم مسارات بطارية/PCS محددة لمتطلبات القدرة والطاقة في المنجم. اطلب التهيئة المورَّدة وتسلسل تحكم الديزل/PV وإعدادات الحماية ونطاق القبول مع عرض السعر. إن إغلاق شروط القدرة العكسية والاسترداد قبل الشحن أجدى من وعد غير محدد بعدم حدوث أي فصل.

التحول الهندسي نحو كهربة التعدين بالشبكات المصغرة

يتطلب التحول نحو كهربة التعدين بنى طاقة قوية للمواقع النائية.

يجب أن تصمد كهرباء المنجم النائي أمام جدول الإمداد والإنتاج الفعلي. قارن خط الأساس بالديزل فقط مع بنية PV/بطارية/مولد معتمدة من حيث الوقود والتوافر وأحمال البدء والاحتياطي. وترتيبات التحكم والحماية المسموح بها في المنجم هي التي تحدد المسار القادر على تحمل الواجب.

التحدي الهندسي الأساسي: مزامنة مولدات الديزل عالية القصور الذاتي مع محولات البطارية سريعة الاستجابة دون التسبب في فصل بسبب القدرة العكسية.

استخدم BESS للاحتياطي المتفق عليه وواجب خطوة الحمل مع احترام الحد الأدنى للحمل لدى مصنّع المولد والحدود العابرة وظروف القدرة العكسية المسموح بها. ويأتي نطاق تشغيل المولد المطلوب من منحنى الوقود الخاص به وجدولة الموقع، وليس من هدف عام بنسبة 70–80%.

عند انخفاض الحمل، يمكن لشحن البطارية وتقليص الطاقة الشمسية المساعدة في إبقاء التوليد والطلب متوازنين ضمن الهامش المتاح وحدود الاستجابة. نمذج استهلاك الوقود من منحنى المولد والجدولة الفعلية، بما في ذلك إعادة الشحن وفترات انخفاض الشمس. ولا يثبت تركيب التخزين وحده خفضاً ثابتاً للديزل بنسبة 40–60%.

إذا كنت تقيّم شبكة مصغرة هجينة PV-ديزل-BESS، فإن فهم ديناميكيات الأحمال هذه هو الخطوة الأولى.

قبل إتمام طلب عرض الأسعار (RFQ)، نزّل قائمة التحقق الخاصة بنا لمشتريات BESS في التعدين للتأكد من جميع المتطلبات التقنية.

واجب تعديني توضيحي: محطة طاقة هجينة بالديزل 1 MW/2 MWh

اجعل خطوة حمل المنجم ونافذة الانقطاع هدف القبول. فلن تخبرك تسمية السعة ما إذا كان الناقل سيعاود التشغيل بأمان أو ما إذا كان المولد سيبقى ضمن مغلف تشغيله المسموح.

بالنسبة إلى تصميم تعديني توضيحي في الكيب الشمالي، افحص أحداث بدء الناقل وحدود الجهد إلى جانب الحمل الحرج المستمر. والأرقام أدناه سيناريو تخطيطي، وليست نشراً متحققاً منه أو نتيجة تشغيل.

استخدم تخزين 1 MW/2 MWh وطاقة PV بقدرة 1.5 MW وديزل بقدرة 2 MW كمدخلات مشروع توضيحية للاختبار. تعطي سعة 2 MWh الاسمية ساعتين عند 1 MW قبل الاحتياطي والفواقد والمعدات المساعدة. ويذكر طراز MegSolid ESSC1000B-2150 الحالي 1 MW/2.1504 MWh بجهد 400 V تيار متردد وتبريد هوائي؛ أكّد أوضاعه المعتمدة وواجهة المولد/التحكم بشكل منفصل.

يتطلب انخفاض الحمل بنسبة 50% استجابة توليد محددة. احسب هامش شحن البطارية المتاح وتقليص الطاقة الشمسية، ثم اختبر قدرة المولد والجهد/التردد والإنذارات والاسترداد عند الخطوة المتفق عليها. ولا يثبت عنوان عام بزمن 10 ms للمحول استجابة النظام الهجين بالديزل بأكمله.

احسب خط الأساس للديزل واستهلاك الوقود المقترح تحت واجب الإنتاج نفسه باستخدام الخرج الكهربائي المقاس وساعات التشغيل ومنحنيات وقود المولد. وأدرج أيام انخفاض الشمس وإعادة الشحن والاحتياطي المطلوب. ولا يثبت السيناريو خفضاً محققاً بنسبة 48% خلال ستة أشهر.

سعّر التشغيل التجريبي بناءً على نطاق المصنع الفعلي وجاهزية الموقع والواجهات وفريق العمل المحلي المتاح. يمكن لسجلات FAT المتفق عليها ورسومات التحكم تقليل الأعمال غير المحسومة، لكن هذا السيناريو لا يثبت نتيجة تركيب من اثني عشر إلى أربعة أيام.

يغلق عرض المنجم الموثوق الحمل ونافذة الطاقة القابلة للاستخدام وحدود المولد ونطاق القبول معاً. اطلب هذه التهيئة المطابقة قبل ربط جدول الإنتاج بنظام الطاقة الجديد.

أرسل سجلات الحمل/الخطوات وتهيئة المولد/PV المقترحة إلى MegSolid. واطلب اختيار الطراز وافتراضات التحكم وجدول أدلة FAT/SAT مع عرض السعر التقديري.

أخطاء التصميم التي قد توقف شبكة مصغرة تعدينية

تتمثل الخبرة الهندسية الحقيقية في منع إخفاقات المشاريع قبل وقوعها.

أثناء مراجعات RFQ الفنية، يحدد فريقنا الهندسي كثيراً أخطاء تصميم حرجة كانت ستوقف عمليات المنجم لولا ذلك.

يتطلب تجنب هذه الأخطاء شريكاً هندسياً، وليس مجرد مورّد معدات.

هل تحتاج إلى مساعدة في تحديد متطلباتك التقنية؟ احجز استشارة منطق EMS مع فريقنا الهندسي.

المصنع المباشر مقابل شركة التجارة: سلطة التكامل

عند المقارنة بين مورّد BESS في جنوب أفريقيا، اجعل مسؤوليات المعدات والتكامل والخدمة ظاهرة في العرض. يمكن للمصنّع والمدمج الإقليمي أن يساهم كل منهما، لكن المنجم يحتاج إلى معرفة من يملك الطراز والإعدادات والتشغيل التجريبي ومسار الاسترداد.

ارسم مسؤوليات الطلب الفعلية: توريد الخلايا/الحزم، وتكامل البطارية/PCS، والأعمال الكهربائية في الموقع، وأنظمة التحكم، والتشغيل التجريبي، والخدمة. ولا تحدد التسميات التجارية وحدها السلطة على كل واجهة.

اسأل من يستطيع توريد قائمة المواد المضبوطة (BOM) واختبار FAT بحضور العميل للتهيئة المعروضة، ومن يملك منطق EMS المعتمد. سجّل الجهة ونطاق الوثائق في الطلب بدلاً من افتراض أن التاجر لا يستطيع ترتيب التحقق أو أن المصنع يوفر تلقائياً كل خدمات الموقع.

تعمل MegSolid كقاعدة تصنيع مباشرة، وتوفر قدرات منشأة التكامل والتحقق الكامل من النظام.

اطلب جدول المعدات المسمّاة وإمكانية تتبع الأرقام التسلسلية/الدفعات وجهة الاتصال التقنية وشروط التسليم ونطاق الدعم مع سعر MegSolid. يمنح هذا مقاول EPC عرض معدات مباشراً للمقارنة مع متطلبات التكامل والتشغيل نفسها.

تحقق من هوية المصنع وإمكانية تتبع المعدات المعروضة ووثائق النقل والاختبار المطابقة وسجلات القبول. ولا يثبت فيديو الإنتاج أو الإشارة إلى UN38.3 وحدهما قدرة التحكم الكاملة في المنجم.

تحقق من قدراتنا التصنيعية. احجز جولة افتراضية على خط الإنتاج اليوم.

حل أكبر 5 مخاوف في مشتريات BESS للتعدين

لا يخشى مديرو المشتريات التقنية؛ بل يخشون فشل المشروع.

يتطلب التعامل مع هذه المخاوف بُعد نظر هندسياً عميقاً.

إن فهم العائد على الاستثمار لـ BESS في جنوب أفريقيا يتطلب شريكاً يفهم مخاطر دورة الحياة هذه.

ارفع ملف حملك للحصول على مراجعة أولية لتحجيم الطاقة عن بُعد.

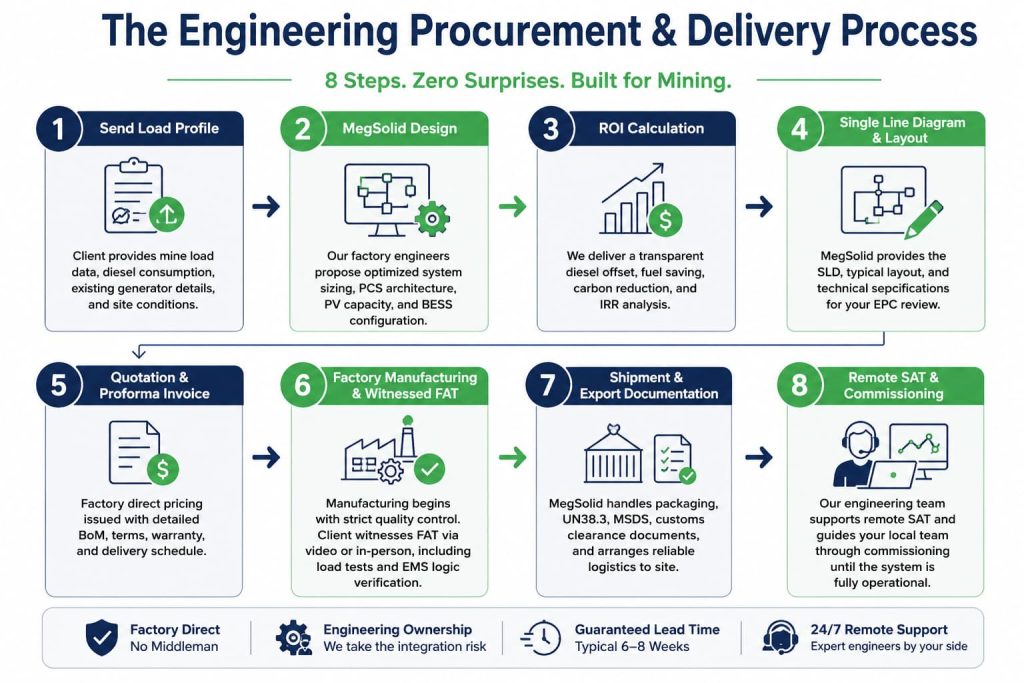

إنفوغرافيك لعملية المشتريات والتسليم الهندسية من 8 خطوات لدى MegSolid لعمليات نشر BESS في التعدين، يوضح تصميم SLD المخصص وحساب العائد على الاستثمار واختبار FAT بحضور العميل والتشغيل التجريبي SAT عن بُعد.

كيف تحدد حجم BESS للطاقة عن بُعد وتحسب تعويض الديزل

حوّل فاتورة وقود المنجم ومخاطر الانقطاع إلى موجز تحجيم يستطيع مقاول EPC تسعيره. ابدأ بالواجب الكهربائي وسجلات المولد، ثم اختبر البطارية/PCS المقترحين وجدول التحكم مقابلها.

ما مقدار الديزل الذي يمكن تعويضه فعلياً؟

A بنية هجينة شمسية-تخزين يمكنه تقليل ساعات تشغيل المولد عندما تغطي الطاقة الشمسية والتخزين القابل للاستخدام والجدولة الحمل المتفق عليه. احسب اللترات المعوَّضة وفق منحنى الوقود الفعلي وجدول التشغيل؛ ولا يثبت هنا تعويض عام بنسبة 40–60%.

يعتمد الحساب على ملف الحمل اليومي للمنجم والطلب الأقصى للآلات الثقيلة.

مطابقة المولد أمر حاسم. حدّد حده الأدنى للحمل والقدرة العكسية المسموح بها وحدود الاستجابة والاحتياطي، ثم تحقق من هامش شحن البطارية/التقليص واستجابة خطوة الحمل الفعلية.

ابنِ موجز التحجيم الأول من الأحمال الساعية ومدة الحمل الحرج وبدء المحركات وسجلات الوقود/الخرج وبيانات المولد وملف PV المخطط. وأبقِ حسابات القدرة القصوى والطاقة المسلَّمة منفصلة.

نمذج شحن/تفريغ البطارية ووقود المولد وفق الجدول الساعي نفسه، بما في ذلك فترات انخفاض الشمس واستعادة الاحتياطي. وقارن استراتيجية التحكم المقترحة بخط الأساس بالديزل فقط.

اطلب من MegSolid إعادة تهيئة الخزانة أو PCS/البطارية وأساس الطاقة القابلة للاستخدام ونطاق التحكم بالمولد وعرضاً تقديرياً بناءً على هذه المدخلات. ثم يستطيع مقاول EPC التحقق من الافتراضات الكهربائية والتجارية قبل RFQ الرسمي.

أرسل موجز التحجيم هذا إلى MegSolid للحصول على تهيئة مطابقة ومقترح لنطاق التحكم.

لماذا يختار مقاولو EPC مسؤولية المورّد الواحد

الميزة التنافسية القصوى في التحول الطاقي للتعدين هي مسؤولية المورّد الواحد.

تصبح الواجهات المتعددة مكلفة عندما تكون المسؤولية غير محددة. ضع البطارية وBMS وPCS وEMS وأعمال الموقع في جدول مسؤوليات واحد، سواء استخدم الطلب مورّداً واحداً أو عدة موردين.

ينبغي أن يغلق عرض منسّق للمعدات والتكامل من MegSolid هذه المسؤوليات:

يتيح جدول المسؤوليات هذا لمقاول EPC مقارنة نطاق معدات MegSolid وهندستها بمتطلبات الحمل والقبول والخدمة الفعلية للمنجم.

اطلب مخططاً أحادي الخط (SLD) لتخطيط التعدين النموذجي لديك.

ما الوثائق التي ستتلقاها؟

يحتاج مديرو مشتريات B2B إلى يقين بشأن مخرجات المشروع.

اتفق على جدول الوثائق الخاص بالطراز مع عرض السعر. حدّد ما يتم توريده ومتى يُصدر ومن يملك سجل الموقع المقابل:

يمنح تسليم الوثائق مقاول EPC المحلي أساس المعدات والواجهات المتفق عليه. ويظل التركيب مشروطاً بجاهزية الموقع من النواحي الكهربائية والمدنية والسلامة والموافقات.

هل أنت مستعد لاستلام حزمة الوثائق؟ اطلب عرض سعر تقديرياً اليوم.

هل مشروع التعدين لديك مناسب لـ MegSolid؟

لا تقول الشركات الهندسية الحقيقية «كل المشاريع مناسبة». نحن نحدد نطاقنا لضمان نجاحك.

استخدم جدول التقييم الذاتي هذا قبل إصدار RFQ:

حالة المشروع
نقاش تهيئة لفتحه
الحل الموصى به
مولدات ديزل قائمة
أكّد حدود المولد والتصميم الهجين المعتمد
هجين PV + ديزل + BESS
منجم نائٍ خارج الشبكة
أكّد ضوابط الجزيرة/البدء الأسود والواجب الحرج المقبول
PCS مشكِّل للشبكة + ESS
منجم متصل بالشبكة بإمداد غير مستقر
أكّد أوضاع الشبكة والطاقة الاحتياطية المسموح بها
خفض الذروة + طاقة احتياطية
التعدين تحت الأرض
مطلوب مراجعة للسلامة والتركيب خاصة بالمنجم
تصميم تهوية وسلامة مخصص
مخيم استكشاف مؤقت
طابق حمل المخيم والجهد ونافذة الطاقة
ESS معياري أصغر
أقل من 50 kW حملاً مستمراً
قيّم تهيئة مطابقة أصغر؛ وليس استبعاداً تلقائياً
قد يكون ESS تجاري أصغر أنسب

استخدم الجدول لبدء نقاش حول التهيئة؛ فالعلامات لا تثبت اعتماد سلامة خاصاً بالمنجم ولا ملاءمة المعدات. أرسل واجب الموقع وظروف التركيب للطراز ونطاق المسؤولية.

لست متأكداً من ملاءمة مشروعك؟ أرسل لنا بيانات حملك الساعية لمراجعة الجدوى.

دعم هندسي شامل لما بعد البيع

يهتم العملاء الصناعيون بخدمة ما بعد البيع أكثر من مواصفات المعدات الأولية.

ماذا يحدث بعد مغادرة الحاوية لمنشأة الإنتاج؟

يتطلب نظام الطاقة النائي المتين دعماً بحلقة مغلقة.

قارن التزامات الخدمة والاسترداد الفعلية في كل عرض. اسأل MegSolid عن المسار التقني المسمّى وسجلات الأعطال المطلوبة وشروط القطع ونطاق الوصول عن بُعد ومسؤوليات الأعمال المحلية؛ فالفئة التجارية وحدها لا تحدد هذه النتائج.

هل تريد معرفة المزيد عن دعمنا بعد البيع؟ احجز استشارة هندسية.

عملية المشتريات الهندسية والتسليم

اتفق على المراحل التالية ومخرجاتها قبل الطلب. اربط كل إصدار بالتهيئة الفعلية وحزمة الوثائق وجاهزية الموقع والشروط التجارية.

وللحد من المخاطر التجارية أكثر، ينبغي لمقاولي EPC الرجوع إلى تحليلنا المعمّق حول تكامل عاكس بطاريات الحالة الصلبة لفهم توافق المعدات.

تجنب كوارث النشر بدراسة الفروق في مصادر C&I BESS: المصنع المباشر مقابل شركة تجارية، إذ تتطلب مشاريع التعدين دعماً هندسياً مباشراً.

تأكد من أن بنية الاتصال بين BMS وEMS تم التحقق منه في المصنع للتعامل مع الجدولة المعقدة للأولويات.

باتباع هذه العملية، يحوّل فريقنا المشتريات المعقدة إلى تعاون هندسي مبسّط.

5 أسئلة يجب طرحها قبل إصدار RFQ لـ BESS في التعدين

قبل إرسال RFQ إلى أي مورّد، أثبت خبرتك بطرح هذه الأسئلة الهندسية الحرجة:

إذا كانت وظيفة مطلوبة أو سجل قبول مفقوداً، فأبقِ تلك النقطة مفتوحة في العرض وأغلقها قبل الإصدار المقابل. ويجب أن تطابق الأدلة التهيئة المورَّدة، وليس التسمية التجارية للمورّد فحسب.

A مورّد BESS في أفريقيا يجب تقييمه من خلال المعدات الفعلية وجهة الاتصال التقنية وجدول التسليم ونطاق المسؤولية المحلية/الخدمية. أدرج هذه الالتزامات في عرض المنجم.

اطلب من MegSolid تحديد الطراز المعروض والسجلات الداعمة وأي شروط مشروع لا تزال مطلوبة للإجابة عن أسئلة RFQ الخمسة كلها.

هل أنت مستعد لبدء عملية RFQ الرسمية؟ تواصل مع مركزنا الهندسي اليوم.

الأسئلة الشائعة

حدّد وظائف الجزيرة/البدء الأسود المطلوبة للمنجم، وطاقة البطارية، وقدرة التيار المتردد/المستمر، والحماية، والغلاف، وجدولة الديزل/PV. ويجب أن يثبت PCS/البرمجية الثابتة المورَّدان وبنية الموقع هذه الوظائف. ولا تثبت درجة IP54 وحدها الملاءمة لكل تعرض للغبار أو التركيب تحت الأرض أو متطلبات سلامة المناجم.

لا يثبت جهد التشغيل المقدّر خارج الشبكة في جدول MEGA PCS وحده القدرة على البدء الأسود. أكّد الطراز/البرمجية الثابتة المعروضين وتسلسل التنشيط وتيار اندفاع المحول/المحرك والمعدات المساعدة واحتياطي SOC والحماية/التعشيقات. أدرج إجراء البدء الأسود المعتمد في FAT/SAT؛ ولا تعادله بتصنيف زمن تحويل المحول.

حدّد الحد الأدنى المسموح به لحمل المولد وحدود القدرة العكسية من بياناته وإعدادات الحماية الخاصة به. يستطيع EMS تنسيق شحن البطارية وتقليص الطاقة الشمسية ضمن الهامش المتاح، لكن يجب الاتفاق على هذه الحدود واستجابة التحكم المقاسة واختبارها. ولا ينطبق حد أدنى عام بنسبة 30% على كل مولد.

اختبر انخفاض الحمل المحدد وحدث بدء المحرك في التهيئة الهجينة المورَّدة الكاملة. سجّل قدرة المولد والجهد/التردد وحدود PCS وهامش الشحن واستجابة الحماية. ولا يثبت جدول PCS المنشور استجابة عامة أقل من 10 ms لكل خطوة حمل بنسبة 50% في المنجم.

يدرج نطاق MEGA PCS محوّلات عزل مدمجة، مما يمنح التصميم الكهربائي واجهة عزل محددة. ومع ذلك تتطلب حماية الصدمات والأعطال والتأريض والعزل التهيئة الفعلية وأجهزة منسّقة. ولا يشكل محوّل العزل وحده ضماناً ضد كل صدمة كهربائية أو عطل معدات في المنجم.

تعطي قوائم خزانة ESSA وحاوية ESSC درجة IP54؛ ولا تعني هذه الدرجة حماية كاملة من الغبار الموصل ولا تثبت وجود حجرة تحكم منفصلة بدرجة IP6X. حدّد التعرض للغبار والتنظيف وترتيب السحب وأي متطلبات خاصة بالمناجم للمناطق الخطرة أو التركيب للتهيئة المعروضة.

استخدم احتياطي البطارية وشحنها لدعم جدولة المولد المتفق عليها ضمن الحدود المعروضة. اختر تحميل المولد وفق منحنى الوقود ومتطلب الحد الأدنى للحمل والحدود العابرة واحتياطي الموقع. ولا يثبت وجود نقطة مثلى ثابتة بين 70 و80% ولا ضمان منع التراكم الرطب لكل مولد.

تتضمن قوائم ESSA/ESSC بروتوكولي RS485 وTCP/IP لـ EMS. أكّد البروتوكول/خريطة السجلات المدعومة وصلاحية التحكم والطوابع الزمنية وسجلات الإنذار وتسلسل فقدان الاتصال/استعادته لنظام SCADA/HMI الخاص بالمنجم. ولا تثبت أسماء الواجهات وحدها تكاملاً سلساً.

تذكر المنتجات المبردة بالهواء ESSA وESSC تشغيلاً عند 0–45°C. ويذكر Energon 261 تبريداً سائلاً ونطاق −20 إلى +55°C مع خفض القدرة فوق 45°C؛ ويذكر 5000INTL تبريداً سائلاً ونطاق −30 إلى +55°C. اختر وفق درجة الحرارة المحيطة الفعلية وحرارة السحب ومنحنى القدرة المتاحة ودورة التشغيل بدلاً من افتراض أن أي حزمة مبردة بالسائل لها خرج غير محدود في درجات الحرارة المرتفعة.

اتفق على إعداد الاختبار في المصنع والوظائف المطلوبة للطراز الفعلي. يمكن للمحاكيات وبنوك الأحمال اختبار حدود التحكم والقدرة المتفق عليها، لكن مولد المنجم النهائي والمفاتيح الكهربائية والمحركات والاتصالات والحماية تتطلب فحوصاً موقعية خاصة بها. سجّل الأجهزة والظروف والنتائج والنقاط المفتوحة في FAT/SAT.

اختر التهيئة وفق حمل المنجم ومتطلبات الجزيرة/البدء الأسود وظروف الغلاف وواجهات التحكم وأدلة القبول ونطاق الخدمة. اطلب من MegSolid مسار البطارية/PCS المحدد وجدول مسؤوليات يشمل التشغيل التجريبي المحلي واستعادة الأعطال.

احتفظ بمساهمة المولد التي يتطلبها تصميم الاحتياطي وإعادة الشحن المعتمد. ويعتمد مقدار الديزل الذي يمكن الاستغناء عنه على الحمل الساعي والمورد الشمسي والتخزين القابل للاستخدام وحدود المولد وواجب الطاقة الشمسية المنخفضة المقبول. والاستغناء الكامل عن الديزل التزام تصميمي منفصل، وليس نتيجة تلقائية للمرحلة الأولى.

القدرة العكسية خطر مهم في الأنظمة الهجينة بالديزل، إلى جانب نقص الطاقة وحالات البدء والحماية وفشل الاتصالات. حدّد الحدود المسموح بها واستجابة التحكم، ثم اختبرها في التهيئة الكاملة. ولا تثبت تسمية EMS وحدها استحالة حدوث الفصل.

ابدأ بالأحمال التي توقف الإنتاج. أرسل إلى MegSolid سجلات الحمل/الخطوات الساعية ومدة الحمل الحرج وبيانات وقود/خرج الديزل وحدود المولد وملف PV المخطط. واطلب تهيئة البطارية/PCS ونافذة الطاقة القابلة للاستخدام وافتراضات التحكم ونطاق القبول والعرض التقديري معاً. ثم يستطيع مقاول EPC مقارنة مقترح طاقة المنجم الكامل قبل تقديم الطلب.

تركز شركة MegSolid (Hong Kong) Limited على البحث والتطوير والتصميم وتوريد أنظمة تخزين الطاقة عالية الأداء. وبفضل عشر سنوات من الخبرة التقنية المتراكمة، نقدم للعملاء حول العالم أنظمة تخزين طاقة مخصصة في خزانات خارجية، وعواكس منزلية، وحلول طاقة محمولة.
واتساب/ويتشات: +852 59811073

احصل على حل تخزين الطاقة MegSolid الخاص بك خلال 24 ساعة

مباشرةً من شركة مصنعة لبطاريات الحالة الصلبة. احصل على عرض مخصص لنظام تخزين الطاقة (ESS)، وتحليل العائد على الاستثمار، وتوصيات بشأن النظام من فريقنا الهندسي.

ما ستحصل عليه

موثوق بها في جميع أنحاء العالم:

UL، IEC، UN38.3، جمعية تصنيف السفن الصينية (CCS)، GB36276-2023، RoHS

الطرازات الأكثر رواجًا:

التطبيقات:

مصانع · مزارع شمسية · تعدين · جزر · مراكز بيانات

أخبرنا عن مشروعك لنقوم بتصميم النظام لك.
