التحكم في تخفيف أحمال الذروة للبطاريات: لماذا تعتبر نتيجة PCC مهمة؟

شاشة نظام التحكم في الطاقة (PCS): خرج 100 كيلوواط. عداد الفوترة: لم يتم تحقيق الهدف. بلغ الطلب في الموقع 630 كيلوواط مقابل سقف محدد بـ 500 كيلوواط. يمكن لوحدة MegSolid ESSA0100B-0215 سد فجوة قدرها 100 كيلوواط من هذا العجز. ولا يزال هناك 30 كيلوواط على شبكة توزيع التيار المتردد (PCC).

تقوم شركة المرافق بإصدار الفواتير بناءً على قراءات العداد. ولا تحدد شاشة العاكس حجم الطلب. لذا، يجب أن يوجه نظام التحكم في تخفيف أحمال الذروة كل أمر إلى ذلك العداد، مع تحديد كمية الكيلوواط المتبقية.

غطاء التحكم في تخفيف أحمال الذروة للبطارية من MegSolid مع خزانات ESSA وEnergon في لوحة توزيع كهربائية صناعية من نوع PCC

إن تحقيق التخفيض المطلوب عند مستوى 100 كيلوواط أو أقل، مع بقاء طاقة الحدث ضمن النطاق القابل للاستخدام الذي تم اختباره، يبقي ESSA0100B-0215 ضمن القائمة المختصرة. اعتبر ذلك بمثابة غربلة أولية. اترك الخزانة غير مقفلة حتى إغلاق بيانات الفواصل الزمنية وبدء التشغيل. الموقع الذي يحتاج إلى 130 كيلوواط في كل ذروة لن يتمكن من ضبط نظام توزيع الطاقة (PCS) بقدرة 100 كيلوواط ليصل إلى مرحلة 130 كيلوواط.

ضع عداد القياس على الحد الذي يتم احتسابه

يجب أن يراعي عداد PCC نفس الحدود الكهربائية التي يستخدمها العقد لتحديد الطلب. ولا تزال المشاريع تخطئ في هذا الأمر.

يُثبت العداد الموجود على خط التغذية BESS وجود طاقة من البطارية. أما العداد الموجود على إحدى لوحات الإنتاج فيرصد تلك اللوحة. ولا يُثبت أي منهما إجمالي الاستهلاك من الشبكة عندما يحتوي الموقع على عدة محولات، أو نظام طاقة شمسية على السطح، أو مولد كهربائي، أو وصلة ربط مفتوحة عادةً تُغير مسار التيار.

ضع علامة على هذه النقاط في السطر الواحد قبل أن يقوم أي شخص بضبط نظام إدارة الطاقة (EMS):

إذا عكست مرحلة واحدة من محول التيار (CT)، يمكن أن يصل جهاز التحكم إلى ذروة التيار. وإذا قمت بتبديل مرحلتين، فقد يبدو المجموع ثلاثي المراحل صحيحًا في حين أن بيانات المراحل خاطئة. تنتمي نسبة محول التيار (CT) وإشارته وخريطة المراحل إلى نظام SAT. لذا، يجب استبعادها من افتراضات واجهة المستخدم (HMI).

يؤدي نمط التشغيل إلى تغييرات في نفس الخزانة. فقد يتوفر لمصنع في المكسيك يعمل بثلاث نوبات سعة فائضة خلال النوبة الليلية لإعادة الشحن، بينما تكاد تكون معدومة تمامًا خلال النوبة النهارية. أما في السوبرماركت، فيمكن أن تتراكم عمليات التبريد والتدفئة والتهوية وتذويب الجليد لتشكل ذروة قصيرة متزامنة واحدة. ويحدد ملف استهلاك العداد وفترة الاسترداد النتيجة النهائية.

غالبًا ما تستخدم إدارة مراقبة الصادرات نفس جهاز القياس PCC في مهمة أخرى. المغلف الإلزامي للتصدير: صفحة «BESS» الخاصة بضوابط التصدير الصفرية. تعمل عملية تخفيف أحمال الذروة ضمن نطاق هامش الاستيراد والتصدير المتبقي.

إعادة تقدير الطلب على الموقع قبل اتخاذ أي إجراء بشأن البطارية

بمجرد بدء تشغيل البطارية، يتوقف جهاز PCC عن عرض القيمة التي كان من المفترض أن يسجلها الاستيراد لولا وجودها. ويجب على نظام إدارة الطاقة (EMS) إعادة حساب هذا الرقم.

قواعد الإشارة: الشحن الإيجابي لبطارية PCC. التفريغ الإيجابي لبطارية BESS.

الطلب الصافي على الموقع قبل نظام تخزين الطاقة بالبطاريات (BESS) = استهلاك التيار المتردد المقاس + تفريغ نظام تخزين الطاقة بالبطاريات (BESS) المقاس

تبلغ القراءة على جهاز PCC 530 كيلوواط. تستهلك البطارية 100 كيلوواط. الطلب الصافي قبل البطارية: 630 كيلوواط. الهدف 500 كيلوواط:

تدفق الطاقة المطلوب من نظام تخزين الطاقة بالبطاريات (BESS) = max(0، 630 كيلوواط − 500 كيلوواط) = 130 كيلوواط

ربط المقطع بمغلف الصوت المباشر:

قدرة التفريغ المسموح بها = الحد الأدنى من (الطلب، الحد الأقصى لنظام التحكم في الطاقة (PCS)، الحد الأقصى لنظام إدارة البطارية (BMS)، الحد الأقصى لنظام التحكم في التيار (PCC)/حصة التصدير)

كما يتوقف التفريغ عند الحد الأدنى للاحتياطي النشط. في هذا المثال، تصل الخزانة ذات القدرة 100 كيلوواط إلى حدها الأقصى للطاقة. النتيجة المتوقعة لـ PCC: حوالي 530 كيلوواط قبل احتساب تفاوت العداد والخسائر. يجب أن يُبلغ نظام إدارة الطاقة (EMS) عن ذلك تخفيض الطلب غير الملبي بمقدار 30 كيلوواط — حد الطاقة في نظام PCS ساري المفعول.

هذه العبارة أفضل من عبارة “النظام في حالته الطبيعية”. ثم يختار المالك مرحلة طاقة أكبر، أو هدفًا أعلى، أو تسلسل الأحمال، أو خزانة أخرى. نفس الطلب في ظل حدود الاحتياطي والأولوية الأعلى: التسلسل الهرمي لأولويات نظام إدارة الطوارئ (EMS) التابع لـ BESS.

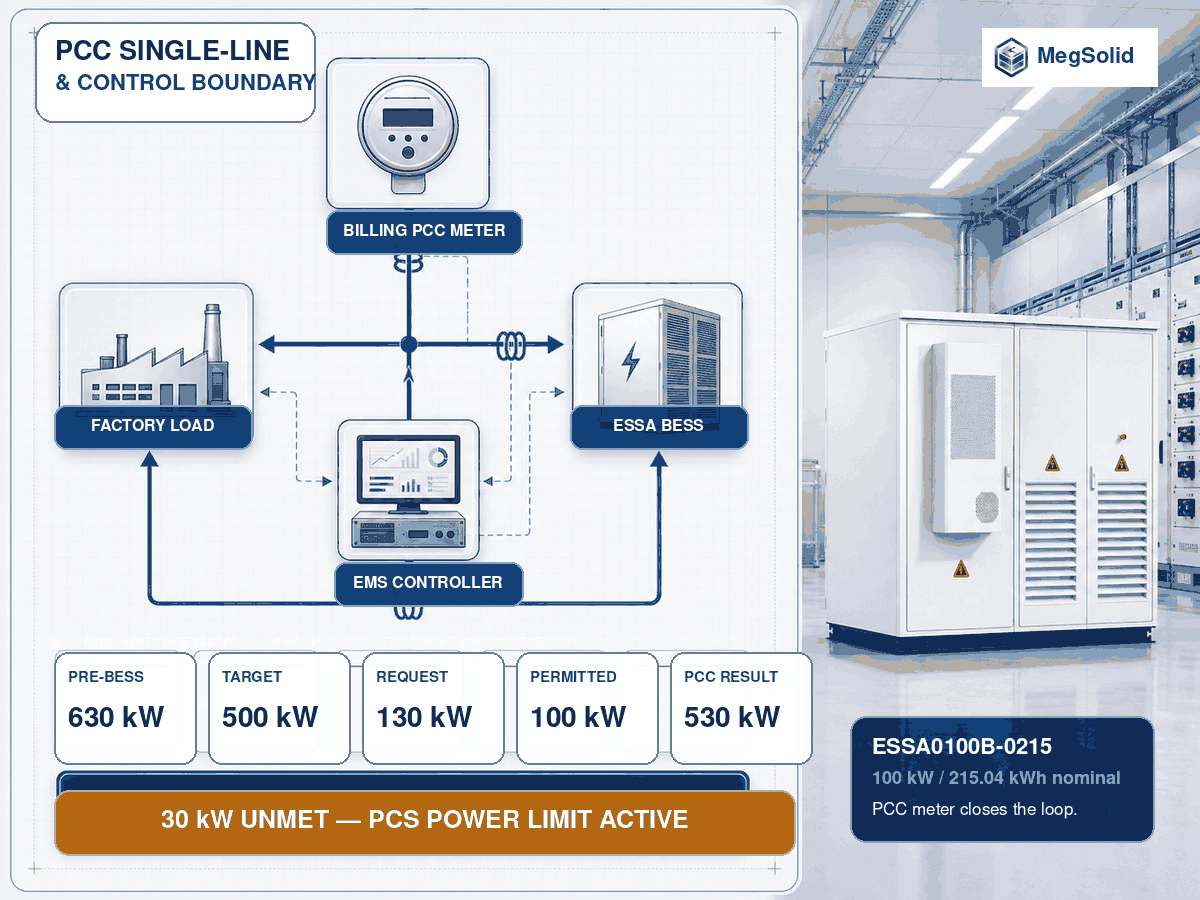

مخطط خطي لـ PCC يُظهر عداد الفوترة، وحمل المصنع، ووحدة التحكم EMS، ونظام تخزين الطاقة ESSA BESS، ونقص في الحد الأقصى للطاقة يبلغ 30 كيلوواط

احسب سعر الـ 30 كيلوواط غير المشمولة وفقًا لتعرفة الموقع

إذا كان الاستهلاك البالغ 530 كيلوواط يمثل الحد الأقصى المفوتر مقارنةً بالهدف المحدد عند 500 كيلوواط، فيجب احتساب سعر الـ 30 كيلوواط المتبقية وفقًا لرسوم الطلب المتعاقد عليها:

الاستهلاك الشهري = 30 كيلوواط × رسوم الاستهلاك المؤكدة للموقع لكل كيلوواط-شهر

الاستهلاك السنوي = الاستهلاك الشهري × فترات الفوترة التي يُحدد فيها العجز مستوى الطلب

استخدم قواعد «الفاصل الزمني الفعلي» و«الراتشيت» و«وقت الاستخدام» والأشهر التي تؤدي فعليًّا إلى تقييد الطلب. وبذلك يمكن لقسم المشتريات مقارنة كمية أكبر من الطاقة المشتراة (PCS) مقابل ترك 30 كيلوواط في الفاتورة. ويمكن أن تظل الخزانة ذات السعة 100 كيلوواط والأقل سعرًا هي الخيار الأفضل عندما لا يبرر الاستهلاك المؤكد تكلفة المزيد من الكيلوواط. أما إذا تسببت تلك الكمية المتبقية أيضًا في تحميل زائد على المحول أو فرضت ترتيبًا زمنيًا للإنتاج، فإن الوضع يتغير.

مطابقة جهاز التحكم مع فترة الطلب الخاصة بالتعرفة

إن القراءة الفورية البالغة 620 كيلوواط لا تعني تلقائيًا أن الطلب المفوَّض يبلغ 620 كيلوواط. فقد تستخدم التعريفة متوسطًا ثابتًا لمدة 15 دقيقة، أو نافذة متجددة، أو طريقة أخرى. ويحتاج نظام إدارة الطاقة (EMS) إلى القاعدة الفعلية ونفس حد الساعة الذي يستخدمه عداد الفوترة.

فاصل زمني ثابت مدته 15 دقيقة، والهدف 500 كيلوواط:

يوفر نظام BESS طاقة تبلغ 60 كيلوواط خلال الدقائق الخمس الأولى:

[(560 كيلوواط × 5 دقائق) + (470 كيلوواط × 10 دقائق)] ÷ 15 دقيقة = 500 كيلوواط

الطاقة المستهلكة في هذا التصحيح: 5 كيلوواط/ساعة. إن وحدة التحكم التي تثبت قيمة PCC عند 500 كيلوواط عند كل ارتفاع مفاجئ في الاستهلاك ستعمل بشكل أكثر كثافة مما تتطلبه التعرفة.

غالبًا ما تحدد الدقائق الأخيرة من فترة زمنية محددة نتائج الشهر. فالارتفاع الكبير في الحمل قرب نهاية الفترة الزمنية المحددة لا يترك سوى القليل من الوقت لخفض المتوسط. وقد تؤدي إعادة تشغيل وحدة التحكم، أو خطأ في الساعة، أو حد غير صحيح للفترة الزمنية إلى تسجيل الطاقة الصحيحة ضمن الـ 15 دقيقة الخاطئة. لذا، يجب التحقق من منطق التعرفة وساعة نظام إدارة الطاقة (EMS) وساعة العداد معًا.

القيمة التجارية لتلك الشحنة: تحليل العائد على الاستثمار في تقنية تخفيف الأحمال (C&I). تركز هذه الصفحة على استجابة العداد.

أرسل أربعة مدخلات واحصل على شاشة أولية للتحكم في القيم القصوى

يمكن لبرنامج MegSolid إنشاء جدول التحكم الأولي في PCC استنادًا إلى:

يجب أن تُظهر النتيجة الحد الأقصى المطلوب لنظام تخزين الطاقة بالبطاريات (BESS) بالكيلوواط، والطاقة المستهلكة المقدرة بالكيلوواط/ساعة، والذروة المتوقعة غير المغطاة، والحد الأقصى لإعادة الشحن، ومسار المنتج الأول. وفي حالة عدم توفر بيانات التعرفة أو العداد، تظل النتيجة أولية.

يحدد تأخير الحلقة مقدار الذروة السريعة التي تمر عبر النظام

لا تتحرك وحدة التحكم فور بدء تشغيل المكبس. تنتقل الإشارة عبر مسار: المقياس → نظام الاتصالات → نظام إدارة الطاقة (EMS) → منحدر نظام التحكم في الأداء (PCS) قبل أن يستقر جهاز التحكم في الأداء (PCC).

قد تؤدي عملية الضغط التي تضيف 140 كيلوواط في خطوة واحدة، بالإضافة إلى تأخير البيانات لمدة ثانيتين ومنحنى PCS، إلى بقاء الخطوة الكاملة على PCC لعدة ثوانٍ. ويعتمد ما إذا كانت الفاتورة ستأخذ ذلك في الاعتبار أم لا على طريقة تحديد الطلب وأي حد منفصل للاستيراد الفوري.

اكتب الأرقام الفعلية في المواصفات:

إن النطاق الميت الضيق يجعل نظام PCS يتتبع ضوضاء العداد. أما النطاق الميت الواسع فيترك طلبًا يمكن تجنبه يتجاوز الهدف. يجب ضبط القيمة وفقًا لدقة العداد، وتقلب الحمل، والتفاوت المسموح به في العقد.

تعمل بعض المواقع بنظام حلقة PI. وعندما يصل الطلب البالغ 130 كيلوواط إلى الحد الأقصى البالغ 100 كيلوواط، يتعين على آلية منع التراكم (anti-windup) منع المكامل من تراكم أوامر مستحيلة. وفي حالة تجاهل آلية منع التراكم، قد تستمر البطارية في التفريغ الزائد بعد توقف المكبس، مع استمرار تفريغ الخطأ المخزّن.

تحتاج حدود الاحتياطي وحدود الطاقة إلى إنذارات مختلفة

قد تظهر قراءة جهاز PCC مرتفعة لسببين مختلفين:

المهمة الأولى: زيادة الطاقة أم تسلسل الأحمال. المهمة الثانية: سياسة الاحتياطي أم السعة الطاقية. الحد الأدنى المضمون: حساب احتياطي نظام BESS SOC.

يجب أن يسجل نظام SCADA التخفيض المطلوب، والتصريف المسموح به، والحد الفعلي، والكيلوواط غير المستوفى. وبدون هذه القيم الأربع، لا يرى المشغل سوى أن الذروة لم يتم تجاوزها.

قد تسجل «ريتشارج» ذروة جديدة بعد خمس دقائق

توقف المحطة. يبلغ استهلاك الموقع 490 كيلوواط. لا يزال الهدف 500 كيلوواط. أدى أمر إعادة الشحن الثابت بقدرة 30 كيلوواط إلى رفع استيراد الطاقة من الشبكة إلى 520 كيلوواط. وقد سجلت عملية إعادة الشحن هذه للتو الذروة التالية التي سيتم احتسابها في الفاتورة.

القدرة المتاحة للشحن من الشبكة هي هامش PCC المتبقي:

بدل الشحن من الشبكة = الحد الأقصى (0، السقف الأقصى لإعادة الشحن − كمية الاستيراد من الموقع قبل الشحن)

السعة القصوى 500 كيلوواط، حمل الموقع 490 كيلوواط: يتوفر 10 كيلوواط. ينخفض الإنتاج إلى 450 كيلوواط: قد ترتفع طاقة الشحن إلى 50 كيلوواط، لكنها تظل خاضعة للقيود التي يفرضها نظام التحكم في الطاقة (PCS) ونظام إدارة البطارية (BMS) والحدود المرتبطة بحالة شحن البطارية (SOC).

تعمل عتبات الشحن والتفريغ المنفصلة على منع التقلبات السريعة عند حوالي 500 كيلوواط. كما أن فترة التوقف القصيرة والتدرج المتحكم فيه يمنعان نظام تخزين الطاقة بالبطاريات (BESS) من التقلب بين +10 كيلوواط و−10 كيلوواط عندما يتغير الحمل ببضعة كيلوواط.

يمكن للطاقة الكهروضوئية إعادة شحن البطارية دون زيادة الطلب على الشبكة. ومع ذلك، يجب أن يترك هدفها الطاقي مجالًا لاستيعاب الذروة التالية. وهذه المفاضلة هي: مقال حول أولوية الشحن عبر الألواح الكهروضوئية.

كيف يدعم ESSA0100B-0215 حلقة التحكم

MegSolid خزانة ESSA0100B-0215 الخارجية C&I يجمع بين نظام توزيع الطاقة (PCS) بقدرة 100 كيلوواط، وطاقة بطارية LFP اسمية تبلغ 215.04 كيلوواط/ساعة، ونظام تبريد هوائي ذكي، وعلبة حماية بمعيار IP54، ومحول عزل مدمج، ونظام إدارة الطاقة (EMS) المدمج. وتقوم شبكات RS485 وTCP/IP بنقل قراءات عدادات المشروع وبيانات نظام SCADA.

بالنسبة لتخفيف أحمال الذروة، تبلغ قيمة التخفيض على مستوى الخزانة 100 كيلوواط قبل تخفيض القدرة أثناء التشغيل. ويبدأ استعراض المدة عند بلوغ 215.04 كيلوواط/ساعة. ولا يحل أي من هذين الرقمين محل محاكاة الأحمال على فترات زمنية، أو اختبار الطاقة القابلة للاستخدام، أو سياسة الاحتياطي.

يجمع نظام إدارة الطاقة (EMS) المتكامل بين الهدف، والأوامر، وحدود نظام إدارة المباني (BMS)، واستجابة نظام التحكم في الطاقة (PCS)، ونتائج مركز التحكم في الطاقة (PCC) في سجل واحد. أما المحولات الحالية الخارجية، وعدادات الإيرادات، وأجهزة التبديل الكهربائية، وأسلاك الموقع، فتظل ضمن نطاق المشروع. المهام الأكبر حجمًا أو الأطول مدةً: مجموعة MegSolid C&I BESS.

اختر مسار المنتج الأول من الكيلوواط غير المغطاة

معدل تخفيض الذروة المقاسالمسار الأوليالتأكيد قبل منح العقد
تصل إلى 100 كيلوواط، وتناسب مدة الطاقة الصالحة للاستخدام التي تم التحقق من صحتهاESSA0100B-0215، 100 كيلوواط / 215.04 كيلوواط/ساعةمحاكاة الفترات الزمنية، ونافذة الاحتياطي وإعادة التغذية
تتجاوز القدرة الحد الأقصى المحدد في شاشة ESSA البالغ 100 كيلوواط، أو تتطلب طاقة مخزنة أكبرنظام LFP مبرد بالسائل بقدرة 261.24 كيلوواط ساعة / 125 كيلو فولت أمبيرالقدرة المتاحة بالكيلوواط عند معامل القدرة المطلوب والطاقة المتاحة للتيار المتردد
تتجاوز الطاقة المطلوبة 125 كيلوواط أو يتداخل عدة ذرواتخزانات متوازية، أو نظام PCS بقدرة 30–500 كيلوواط، أو حل قائم على الحاوياتوحدة التحكم في الموقع، والحدود المجمعة، والتكرار، ومعدات التبديل الكهربائية

يتم الاختيار بناءً على القوة المقاسة بالكيلوواط (kW) ومدة التشغيل. ولا تعني العلامة التي تشير إلى 125 كيلو فولت أمبير (kVA) أن القوة تبلغ 125 كيلوواط (kW) إلا بعد التأكد من معامل القدرة والتكوين.

لماذا يُعد وجود حدود رقابة متكاملة أمرًا مهمًا؟

طريق الإمدادما الذي يجب أن يكون قابلاً للتتبعالسبب الشائع الذي يجعل من غير الممكن تفسير الذروة
خزانة ESSA المدمجةطلب نظام إدارة الطوارئ (EMS)، حد نظام إدارة البطارية (BMS)، استجابة نظام التحكم في الأداء (PCS)، ومستوى شحن البطارية (SOC) في الخزانةترك عداد PCC أو فئة التعرفة خارج نطاق تصميم نظام التحكم
البطارية + نظام التحكم في الأداء (PCS) المنفصل + نظام إدارة الطاقة (EMS) من جهة خارجيةبروتوكول BMS، وملكية الأوامر، والطوابع الزمنية، وخريطة العدادات، وجدول FAT للنظاميستخدم كل سجل مكون نظام توقيت أو قواعد ترميز مختلفة
حزمة تم تجميعها من قبل التاجرنفس الاتجاه على مستوى النظام، وحزب واحد مسؤول عن نتيجة PCCيُبيّن عرض الأسعار القيمة الاسمية بالكيلوواط/ساعة (kWh) والكيلوواط (kW) لنظام PCS، دون إجراء اختبار قبول في نظام الحلقة المغلقة

يمكن للبنية المقسمة أن تلبي الطلب عندما يمتلك أحد المُدمجين الحلقة بأكملها. وإذا لم يوقع أي من المزايدين على خريطة العدادات، وتسلسل الأولويات، ومعايير اجتياز اختبار PCC، فإن عملية الشراء تصبح مجرد مجموعة من المكونات. ولم يوقع أحد على نتيجة اختبار PCC.

قم بتمديد كابل SAT من العداد إلى الخارج

ابدأ بعلامة وطور التيار المستمر (CT). ثم قم بخطوة تحميل محكومة، وفترة طلب كاملة، وأجبر وحدة التحكم على الوصول إلى حدود الطاقة والاحتياطي. وبعد انخفاض الحمل، راقب عملية إعادة الشحن.

في المثال الذي يبلغ فيه 630 كيلوواط / 500 كيلوواط، يجب أن يقوم نظام SAT بفرض طلب 130 كيلوواط، وتأكيد قطع ESSA بقدرة 100 كيلوواط عند الطاقة المتاحة الفعلية، وتسجيل الـ 30 كيلوواط المتبقية على أنها خفض للطلب غير مُلبى، والتسوية دون إفراط في التفريغ بعد انخفاض الحمل. ويثبت هذا التسلسل القدرة على التعامل مع الحدود القصوى. وهو لا يثبت أن ESSA هو الحجم المناسب لموقع يحتاج إلى خفض كامل قدره 130 كيلوواط. تتطلب هذه المهمة هدفًا معدلًا لـ PCC، وتسلسلًا معتمدًا للأحمال، أو مزيدًا من طاقة PCS، أو خزانة أخرى.

اتجاه واحد مستمر: طاقة PCC، والطلب المُعاد تقديره قبل BESS، وطلب نظام إدارة الطاقة (EMS)، والأمر المصرح به، والطاقة الفعلية لنظام تخزين الطاقة (BESS)، ومستوى شحن البطارية (SOC)، وحدود نظام إدارة البطارية (BMS) في الوقت الفعلي، والقيود السارية، والطابع الزمني للعداد، وجودة البيانات.

القنوات الرئيسية: قائمة نقاط نظام BESS SCADA. الاختبارات المصنعية مقابل اختبار PCC بعد التركيب: دليل BESS FAT.

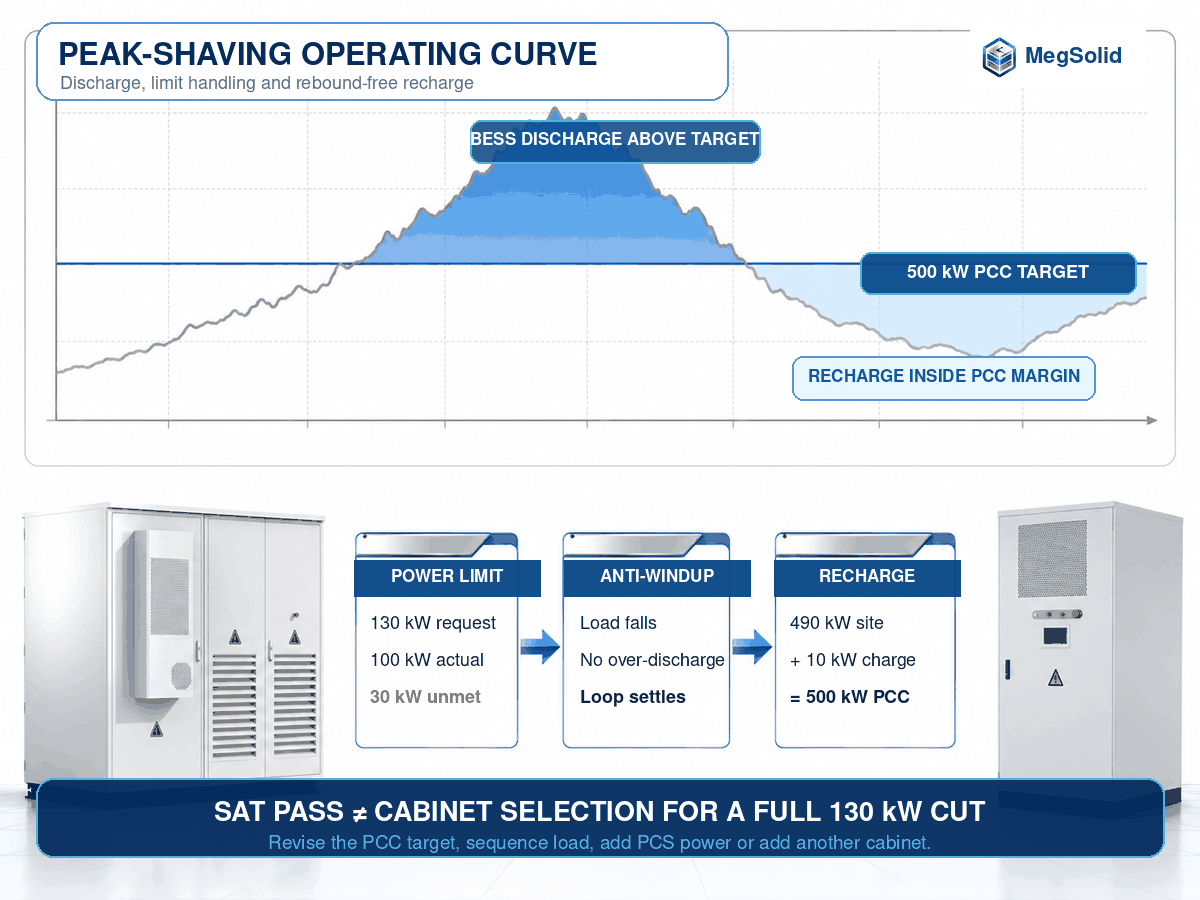

منحنى تشغيل «تخفيف الذروة» يُظهر تفريغ نظام تخزين الطاقة بالبطاريات (BESS) فوق الهدف البالغ 500 كيلوواط، واختبار مقاومة التراكم، وإعادة الشحن ضمن هامش التحكم في توازن الشبكة (PCC)

يجب أن يوضح نظام التحكم في تخفيف أحمال الذروة للبطارية سبب عدم تحقيق الهدف

يجب أن يُظهر نظام «تخفيف الذروة المُعدَّل» أربعة عناصر في منحنى واحد: هدف PCC، والتخفيض المطلوب من الموقع، والكمية التي وفرتها البطارية، والسبب وراء بقاء أي عجز مسجلاً على العداد.

الأسئلة الشائعة

وهي وظيفة لنظام إدارة الطاقة (EMS) تعمل بنظام الحلقة المغلقة، وتستخدم الطاقة المقاسة من مركز التحكم في التوزيع (PCC) للتحكم في شحن أو تفريغ نظام تخزين الطاقة بالبطاريات (BESS)، والحفاظ على الطلب على الشبكة قريبًا من الهدف المعتمد.

قم بتركيب جهاز القياس التحكمي عند حدود الطلب التعاقدي أو احصل على إشارة معادلة ومُثبتة من بنية القياس المعتمدة. تأكد من نسبة محول التيار (CT) والطور والقطبية أثناء اختبار القبول (SAT).

بعد تعريف استيراد التيار من شبكة التوزيع (PCC) وتفريغ نظام تخزين الطاقة بالبطاريات (BESS) على أنهما قيمتان موجبتان، قم بجمع قيمة استيراد التيار المقاسة من شبكة التوزيع (PCC) مع قيمة التفريغ المقاسة لنظام تخزين الطاقة بالبطاريات (BESS). استخدم القياسات المتزامنة من نفس فترة التحكم.

يمكن أن يساعد الجدول الزمني في الاستعداد لذروة يمكن التنبؤ بها. ولا تزال هناك حاجة إلى التغذية الراجعة ذات الحلقة المغلقة لنظام التحكم في التوازن (PCC) عندما تتباين قيم الحمل الفعلي وتوقيته ومدته.

قد تتجاوز القدرة المطلوبة بالكيلوواط الحد الأقصى للقدرة المسموح بها في نظام التحكم في الطاقة (PCS) أو نظام إدارة البطارية (BMS)، أو قد تكون استجابة حلقة التحكم بطيئة للغاية. ويشير مؤشر حالة الشحن (SOC) إلى حالة الطاقة؛ وهو لا يدل على القدرة الفورية على توليد الطاقة.

يعتمد ذلك على ما إذا كانت التعرفة تعتمد على طريقة الطلب الثابتة أو المتغيرة أو أي طريقة أخرى. ويجب أن يستخدم نظام إدارة الطاقة (EMS) تعريف الفاصل الزمني الفعلي والوقت المتزامن للعداد.

لا. يمكنها تقليص الفجوة بما يصل إلى الحد الأقصى للطاقة المتاحة في الوقت الفعلي. يجب على وحدة التحكم الإبلاغ عن الـ 30 كيلوواط المتبقية حتى يتسنى لقسم المشتريات تقييم إمكانية توفير المزيد من الطاقة، أو تحديد هدف أعلى، أو ترتيب الأحمال.

يستهلك 5 كيلوواط/ساعة قبل احتساب الفاقد في المشروع والمعالجة الإضافية: 60 كيلوواط مضروبة في 5/60 من الساعة.

يتوقف التفريغ المخصص لتخفيف الأحمال في أوقات الذروة، ويُبلغ نظام إدارة الطاقة (EMS) بوجود قيود على الاحتياطي. وقد لا يتم عندئذٍ تحقيق هدف PCC حتى وإن ظلت البطارية ونظام تخزين الطاقة (PCS) في حالة جيدة.

وهذا يمنع الحد التكامل في وحدة التحكم من تراكم تصحيح غير قابل للتحقيق في الوقت الذي يكون فيه خرج نظام تخزين الطاقة بالبطاريات (BESS) محدودًا بالفعل. ويساعد ذلك وحدة التحكم في الطاقة (PCS) على الاستقرار بشكل سلس بعد انخفاض الحمل.

تحديد الشحن من الشبكة بالهامش غير المستخدم تحت سقف إعادة الشحن المحدد من قبل لجنة تنظيم الطاقة (PCC)، وتقليل الشحن أو إيقافه مؤقتًا عند ارتفاع الحمل في الموقع.

يُعد الحد الأقصى التعاقدي للتصدير حدًا إلزاميًا. وتستخدم تقنية «تخفيف الذروة» طاقة البطارية التي تظل متاحة ضمن هذا الحد.

قم بمراجعتها عندما يظل حمل تخفيض الذروة المقاس في حدود 100 كيلوواط، وتكون طاقة الحدث المطلوبة متوافقة مع نطاق الطاقة القابلة للاستخدام والاحتياطي الذي تم التحقق من صحته.

نعم، عندما يكون أحد شركات التكامل مسؤولاً عن عداد PCC، والتوقيت، وقواعد الترميز، وحدود التحكم، واختبار القبول الميداني (FAT) واختبار القبول النهائي (SAT) للنظام، والمسؤولية عن الأداء.

إرسال بيانات الأحمال على فترات زمنية، وقواعد الطلب الخاصة بالتعرفة، والرسم التخطيطي أحادي الخط لعداد PCC، وسياسة الاحتياطي، وفترة إعادة الشحن.

استخدم بيانات الطاقة المتزامنة من PCC، والطلب المُعاد تقديره قبل نظام تخزين الطاقة بالبطاريات (BESS)، وطلب نظام إدارة الطاقة (EMS)، والأوامر المسموح بها، والطاقة الفعلية لنظام تخزين الطاقة بالبطاريات (BESS)، ومستوى شحن البطارية (SOC)، والحدود الحالية، والقيود السارية، والطوابع الزمنية، وجودة البيانات.

ميغ صوليد (هونغ كونغ المحدودة تركز على البحث والتطوير والتصميم وتوريد أنظمة تخزين الطاقة عالية الأداء. مع عشر سنوات من تراكم الخبرة التقنية، نقدم حلول تخزين الطاقة الخارجية المخصصة، والمحولات السكنية، وحلول الطاقة المحمولة للعملاء العالميين.
واتساب/ويتشات: +852 59811073

احصل على حل تخزين الطاقة MegSolid الخاص بك خلال 24 ساعة

مباشرةً من شركة مصنعة لبطاريات الحالة الصلبة. احصل على عرض مخصص لنظام تخزين الطاقة (ESS)، وتحليل العائد على الاستثمار، وتوصيات بشأن النظام من فريقنا الهندسي.

ما ستحصل عليه

موثوق بها في جميع أنحاء العالم:

UL، IEC، UN38.3، جمعية تصنيف السفن الصينية (CCS)، GB36276-2023، RoHS

عارضات أزياء مثيرات:

التطبيقات:

مصانع · مزارع شمسية · تعدين · جزر · مراكز بيانات

أخبرنا عن مشروعك لنقوم بتصميم النظام لك.
