La recommandation technique directe de MegSolid est simple : ne lancez pas un projet solaire dispatchable en demandant aux fournisseurs “ une batterie de 500 MWh ”. Commencez par déterminer la puissance requise par le contrat d’achat d’électricité (PPA) au point de raccordement, les périodes pendant lesquelles l’énergie solaire ne peut pas fournir cette puissance, ainsi que la capacité qui doit rester disponible à la fin de la durée du contrat.
Le projet Hydra constitue une référence publique utile. TotalEnergies indique que l'installation du Cap-Nord combine 216 MW d'énergie solaire photovoltaïque avec un système de stockage d'énergie par batterie de 500 MWh et fournit 75 MW d'électricité renouvelable régulable de 5 h à 21 h 30 dans le cadre d'un contrat d'achat d'électricité (PPA) de 20 ans conclu avec Eskom. La production annuelle est estimée à plus de 400 GWh.
Ces chiffres ne précisent pas la puissance nominale exacte de la batterie (PCS), l'énergie CA utilisable, les limites de l'état de charge (SOC), la consommation des équipements auxiliaires, la redondance ni la marge de dégradation. Ils doivent donc servir à comprendre la méthode d'approvisionnement et ne doivent pas être repris tels quels comme modèle de conception.
MegSolid n'a pas participé à la réalisation du projet Hydra. Cet article constitue une analyse technique indépendante destinée aux producteurs indépendants d'électricité (IPP) et aux maîtres d'œuvre (EPC) qui préparent des projets similaires de centrales solaires avec stockage en Afrique du Sud.
Vous avez besoin d'une évaluation préliminaire d'un système de stockage d'énergie par batterie (BESS) contrôlable ?
Envoyez à MegSolid votre fichier de production photovoltaïque par intervalle, le profil de livraison requis dans le cadre du contrat d'achat d'électricité (PPA) et les données relatives au point d'interconnexion. Notre équipe d'ingénieurs pourra vous communiquer une fourchette préliminaire en MW/MWh, une proposition d'architecture pour les blocs de batteries et de systèmes de conversion de puissance (PCS), une liste des données manquantes ainsi que le périmètre de contrôle du système de gestion de l'énergie (EMS) avant l'établissement d'un devis définitif.
Que signifie la configuration « Hydra » de 216 MW/500 MWh/75 MW ?
Les chiffres publics apportent des réponses à différentes questions relatives aux marchés publics :
| Personnalité publique | Ce que cela désigne | Interprétation de l'EPC |
|---|---|---|
| 216 MW d'énergie solaire photovoltaïque | Capacité de production d'énergie renouvelable | La centrale photovoltaïque a une capacité supérieure à celle prévue dans le contrat d'exportation, mais ce chiffre officiel ne correspond pas à un rapport photovoltaïque/système de stockage d'énergie (BESS) universel. |
| 500 MWh de BESS | Capacité d'énergie stockée | L'annonce ne précise pas s'il s'agit de la puissance nominale en courant continu, de la puissance utile en courant continu ou de l'énergie fournie en courant alternatif. |
| 75 MW de puissance réglable | Production contractuelle | Il s'agit d'une exigence de livraison à la limite convenue, et non d'une confirmation de la capacité nominale (PCS) de la batterie. |
| 05:00–21:30 | Plage horaire de livraison de 16,5 heures | L'énergie solaire et le stockage fonctionnent de concert ; la batterie ne se décharge pas nécessairement toute seule pendant 16,5 heures. |
| Plus de 400 GWh/an | Obligation énergétique annuelle | La disponibilité et les performances saisonnières sont tout aussi importantes que la production quotidienne d'électricité |
| Contrat d'achat d'électricité (PPA) d'une durée de 20 ans | Durée d'exploitation commerciale | La dégradation et l'augmentation doivent être prévues au-delà de la mise en service initiale |
Deux calculs permettent d'éviter le malentendu le plus courant :
500 MWh ÷ 75 MW = 6,67 heures.
Il s'agit simplement du rapport entre la puissance nominale et la puissance contractuelle. Il ne s'agit pas de la période totale de livraison du projet.
75 MW × 16,5 heures = 1 237,5 MWh.
Il s'agit de l'énergie quotidienne théorique si 75 MW étaient fournis pendant toute la durée de la plage horaire. Cela ne correspond pas non plus à la capacité de batterie requise, car l'énergie solaire fournit directement une partie de cette énergie.
La taille adéquate du système de stockage d'énergie par batterie (BESS) résulte de la différence, exprimée en temps, entre l'objectif fixé dans le contrat d'achat d'électricité (PPA) et la production solaire nette.
Indiquez les MW avant les MWh
La puissance de la batterie doit couvrir le plus grand déficit instantané plausible :
PBESS(t) = PPPA(t) + Paux(t) + Pperte(t) − PPV(t)
Le modèle doit prendre en compte les conditions tôt le matin, la réduction progressive de la production en fin de journée, les phénomènes nuageux, les coupures programmées des onduleurs et toute restriction d’exportation vers le réseau. Le résultat positif le plus élevé permet de déterminer les besoins préliminaires en puissance de décharge.
La puissance de charge doit être calculée séparément. Une batterie peut nécessiter une puissance de charge plus élevée (en MW) pour rétablir son état de charge (SOC) pendant une brève période d'excédent en milieu de journée, même si sa puissance de décharge maximale prévue dans le contrat est inférieure.
L'appel d'offres doit également définir le périmètre de mesure. L'expression “ BESS de 75 MW ” peut désigner la puissance au niveau des bornes du PCS, du bus collecteur MT ou du compteur de facturation haute tension. Ces valeurs ne sont pas interchangeables, car les transformateurs, les câbles et les charges auxiliaires réduisent la puissance nette fournie.
Le calendrier du PCS devrait donc indiquer :
- Puissance active nette requise au point d'intérêt (POI).
- Puissance maximale de charge de la batterie.
- Puissance réactive et facteur de puissance.
- Exigence relative à la vitesse de montée.
- LVRT/HVRT et fonctions de réponse en fréquence.
- Limites harmoniques.
- Exigences en matière de suivi ou de formation du réseau.
- Redondance requise en cas de panne du bloc PCS.
MegSolid Guide technique sur les systèmes de conversion d'énergie photovoltaïque (PCS) destinés à l'alimentation du réseau explique les fonctions du PCS qui doivent être évaluées avant que l'EPC ne valide le schéma unifilaire.
Calculer le nombre de MWh à partir du déficit énergétique net
La capacité énergétique est calculée en intégrant la différence entre les exportations prévues et la production solaire nette :
Eexpédition = cumul maximal ∫[PPPA(t) − PPV,net(t)]dt
Utilisez autant que possible l'intervalle de règlement PPA. Les totaux mensuels de consommation d'énergie masquent les déficits enregistrés le matin et le soir, qui déterminent la durée de stockage.
La puissance nominale installée doit alors tenir compte de la capacité utile (SOC), des pertes de conversion, de la rétention en fin de vie et de la disponibilité :
Eplaque signalétique ≥ Eexpédition ÷ (SOC utilisable × rendement de décharge × rétention en fin de vie × disponibilité)
Chaque élément doit être précisé dans l'appel d'offres. Un fournisseur ne peut pas proposer un prix comparable si un soumissionnaire indique l'énergie nominale en courant continu tandis qu'un autre indique l'énergie utilisable en courant alternatif au point de consommation.
Définir la stratégie de dépréciation avant la clôture financière
Dans le cadre d'un contrat d'achat d'électricité (CAE) d'une durée de 20 ans, le propriétaire doit déterminer si la production d'électricité prévue par le contrat sera garantie par un surdimensionnement initial, une augmentation programmée de la capacité ou le remplacement des modules.
L'offre doit préciser :
- Énergie utile garantie en début de durée de vie.
- Énergie utilisable garantie pour des années futures déterminées.
- Conditions d'essai de capacité et tolérances admises.
- Dates et quantités prévues pour les augmentations.
- Capacité de réserve en courant continu, en transformateurs et en travaux de génie civil.
- Mesures prévues par la garantie en cas de baisse de la capacité utile en dessous du niveau garanti.
Le format physique a également une incidence sur l'augmentation. Révision Armoires modulaires ou systèmes de stockage d'énergie (ESS) en conteneurs ? avant de définir l'agencement de l'usine.

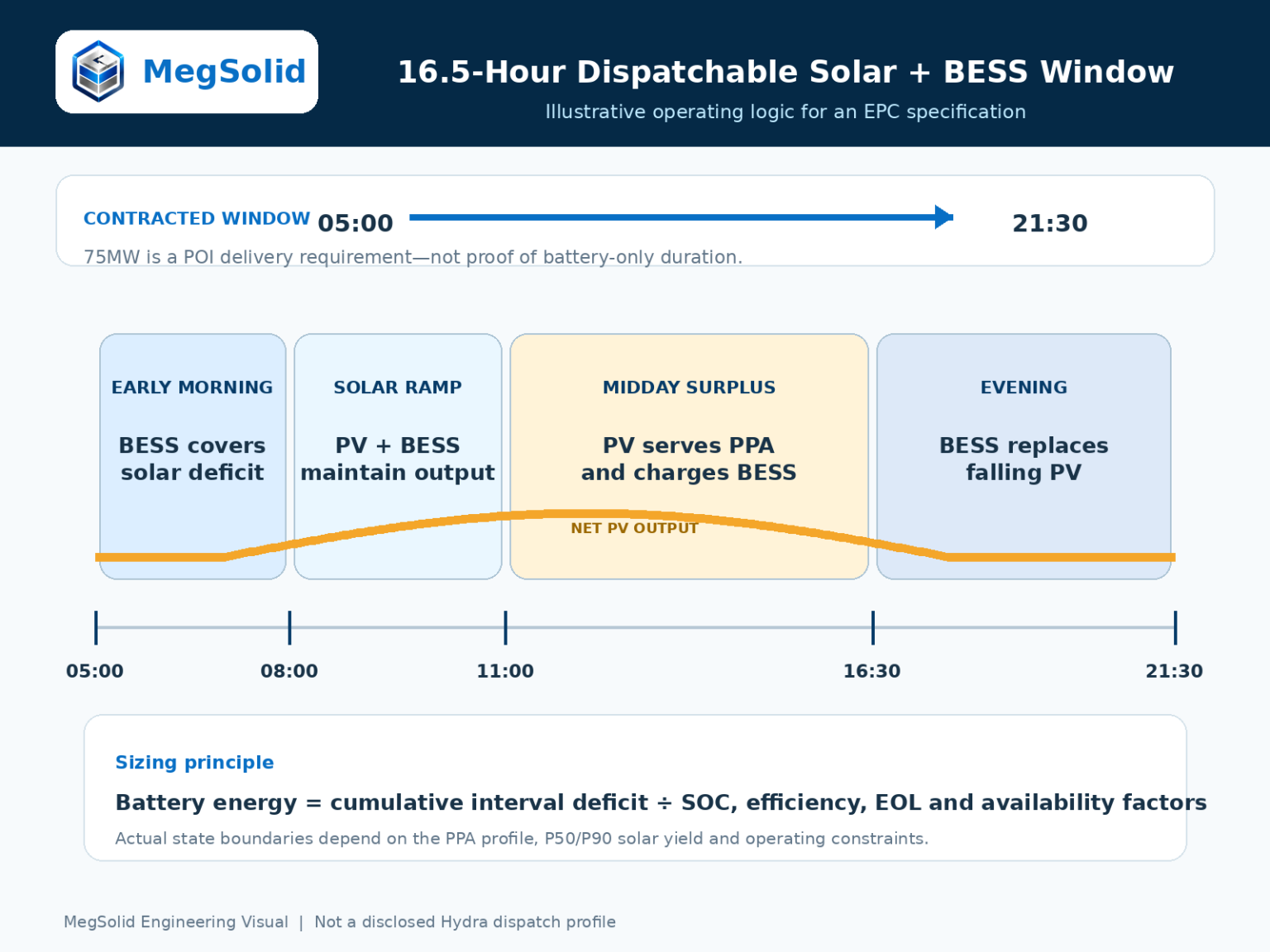

Convertir la plage horaire de livraison en un calendrier EMS
L'exigence de 16,5 heures doit être modélisée sous la forme de quatre états de fonctionnement :
| Période d'exploitation | Flux énergétique principal | Décision de l'EMS |
|---|---|---|
| Tôt le matin | BESS comble le déficit solaire | Commencez par une quantité de SOC suffisante pour couvrir les besoins du P90 avant le lever du soleil |
| Rampe solaire | Le photovoltaïque et les systèmes de stockage d'énergie par batterie (BESS) assurent conjointement l'exportation | Des événements cloud stables sans gaspiller la capacité de la batterie |
| Excédent de midi | Le système photovoltaïque alimente le PPA et recharge le BESS | Atteindre le SOC requis en soirée sans dépasser les limites du collecteur ou du transformateur |
| Le soir | Le système BESS compense la baisse de production photovoltaïque | Respecter la fenêtre de livraison au-dessus du SOC minimum |
Un minuteur fixe ne peut pas assurer ces fonctions de manière fiable. Le système de gestion de l'énergie (EMS) a besoin de prévisions photovoltaïques à un jour et intrajournalières, du calendrier du contrat d'achat d'électricité (PPA), des données de retour des compteurs POI, des limites du système de gestion de la batterie (BMS) en temps réel et des instructions de l'opérateur du réseau.

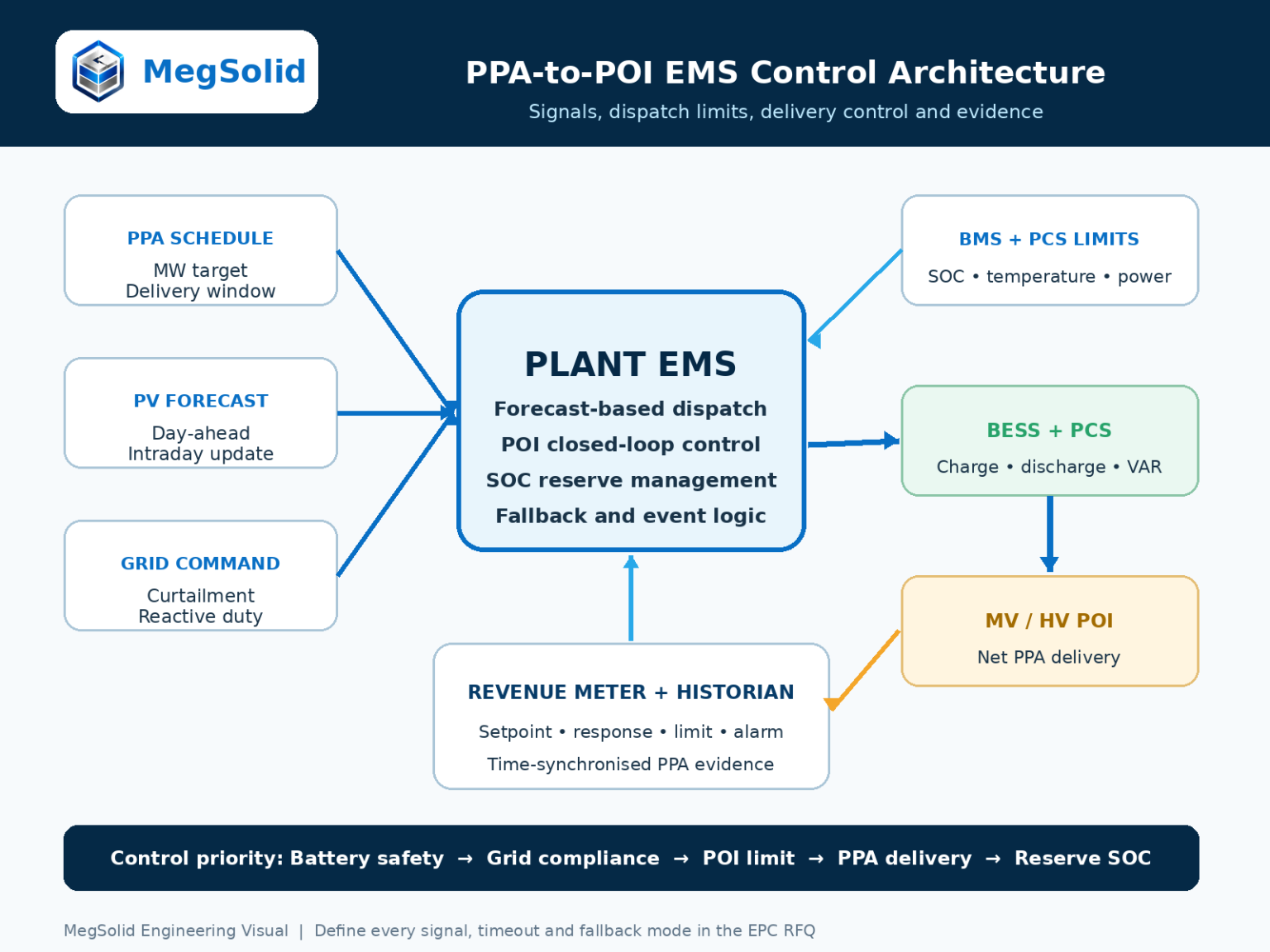

Sa priorité de contrôle devrait être la suivante :
Sécurité des batteries → protection conforme au code de réseau → limite POI → répartition PPA → réserve SOC → optimisation du marché (en option).
Le système EMS doit également enregistrer la commande d'origine, la commande acceptée, les conditions limites, la réponse mesurée et l'historique des alarmes, avec des horodatages synchronisés.
Ces données permettent de déterminer si un déficit de livraison résulte :
- Ressources solaires insuffisantes.
- Limitation de la production sur le réseau.
- Indisponibilité de la batterie ou du PCS.
- Problème de communication.
- Logique d'expédition incorrecte.
- Intervention manuelle de l'opérateur.
Les signaux requis et les modes de secours doivent être définis à l'aide de la Guide sur l'architecture de communication entre le BMS et l'EMS.
Transformer les obligations découlant des accords d'achat d'électricité (PPA) en garanties vérifiables
Une fiche technique de batterie ne suffit pas à prouver la capacité de livraison d’un PPA. Le cahier des charges de l’EPC doit traduire les obligations commerciales en critères d’acceptation mesurables.
| Exigence relative au PPA | Équipement ou exigence relative aux essais |
|---|---|
| MW sous contrat | Puissance nette au point d'intérêt (POI) défini, après prise en compte des équipements auxiliaires et des pertes |
| Plage horaire de livraison | Évolution observée du SOC pour les profils saisonniers P50/P90 |
| MWh par an | Modèle de rendement reposant sur des hypothèses convenues en matière de disponibilité et de réduction de la production |
| Pénalités pour insuffisance de paiement | Énergie CA utilisable garantie et réponse en mode dégradé |
| Disponibilité | Redondance des blocs, temps de réparation et plan de pièces de rechange |
| Durée de contrat longue | Garantie de capacité EOL et calendrier de renforcement |
| Conformité au réseau | Modèles concernés, paramètres de protection et essais effectués en présence de témoins |
| Règlement | Précision des compteurs de recettes, synchronisation horaire et enregistrement des événements |
L'équipe de projet sud-africaine doit vérifier auprès du gestionnaire de réseau quels sont le code applicable aux centrales d'énergie renouvelable, le code applicable aux installations de stockage d'énergie par batterie et les directives relatives aux installations hybrides.
L'appel d'offres doit préciser les versions de code requises, les modèles d'étude et le responsable chargé de résoudre les cas de non-conformité.
Données requises pour une demande de devis EPC concernant un système de stockage d'énergie par batterie (BESS)
Une demande de renseignements se limitant à la mention “ BESS de 75 MW/500 MWh pour l'Afrique du Sud ” ne permet pas d'établir un devis ferme.
Veuillez fournir les éléments suivants :
| Groupe « Appel d'offres » | Informations obligatoires |
|---|---|
| Site | Province, coordonnées, altitude, température ambiante, poussière, corrosion et conditions de vent |
| Solaire | MWcc/MWca, topologie de l'onduleur et production dans la fourchette P50/P90 |
| PPA | Programmation MW, fenêtre de livraison saisonnière, MWh annuels, règles relatives aux variations de puissance et aux déficits |
| POI | Tension, limite d'exportation, limite du compteur de recettes et pertes dans les transformateurs |
| Alimentation BESS | Puissance de sortie nette (MW), puissance d'alimentation (MW), puissance réactive et redondance |
| Énergie BESS | Puissance nominale en courant continu, puissance utile en courant alternatif au début de la durée de vie (BOL) et puissance garantie en courant alternatif à la fin de la durée de vie (EOL) |
| Cycle de service | Nombre de cycles par jour, débit annuel, taux de charge (C-rate) et plage de SOC |
| EMS/SCADA | Interface de prévision, hiérarchie de contrôle, protocoles, historique et périmètre de cybersécurité |
| Acceptation | FAT, SAT, test de capacité, test de performance et essai de fiabilité |
| Commercial | Incoterm, séquence de livraison, périmètre des travaux de génie civil, mise en service et date cible de mise en service (COD) |
Utilisez le Liste de contrôle pour l'acquisition d'un BESS pour classer ces documents.
Le Guide de l'observateur BESS FAT peut ensuite convertir le cahier des charges technique final en cas de test en usine.
Les applications du système de stockage d'énergie à l'état solide hybride MegSolid
MegSolid recommande d'envisager l'utilisation de batteries LFP hybrides à état solide pour les projets dans lesquels la fréquence des cycles de charge-décharge, la stabilité de la capacité à long terme, la densité énergétique des conteneurs et la sécurité du système ont une incidence significative sur la rentabilité du contrat d'achat d'électricité (PPA).
La fiche de données de sécurité ne suffit pas à elle seule. Les sous-traitants EPC doivent demander :
- Données cellulaires spécifiques à chaque modèle.
- Preuves issues des essais de sécurité.
- Limites de gestion thermique.
- Logique de protection du BMS.
- Conditions de garantie.
- Traçabilité de la production.
- Procédures FAT et SAT.
- Assistance à long terme pour les pièces de rechange.
Le Système de stockage d'énergie par batterie (BESS) MegSolid 5000INTL en conteneur Il s'agit d'une plateforme de référence à l'échelle industrielle d'une puissance nominale de 5 015,9 kWh et de 2,7 MW CA, dotée d'une architecture nominale de 1 331,2 V CC, d'un système de refroidissement liquide intelligent et d'un indice de protection IP55.
En divisant 500 MWh par 5,0159 MWh, on obtient environ 100 conteneurs d'énergie.
Il s'agit uniquement d'une vérification des quantités indiquées sur la plaque signalétique. Il ne s'agit ni d'une conception de projet ni d'un devis. Le nombre définitif de conteneurs doit tenir compte des limites d'énergie utilisable, de la rétention en fin de vie, de la réserve de disponibilité et des renforts.
La puissance totale des systèmes PCS doit également être calculée séparément. L'installation d'environ 100 blocs standard de 2,7 MW CA permettrait d'obtenir une puissance PCS nettement supérieure aux 75 MW requis.
Une configuration spécifique au projet du bloc CC/CA, de la conception du collecteur et des limites de contrôle est donc nécessaire. L'équipe d'ingénieurs doit comparer :
- Puissance de décharge maximale prévue par le contrat.
- Puissance de charge requise pour la batterie.
- Excédent photovoltaïque disponible à midi.
- Limites du transformateur et du collecteur.
- Besoins en puissance réactive.
- Disponibilité N-1.
- Mise hors tension pour maintenance.
- Extension future.
Consultez le Analyse technique d'un système de stockage d'énergie par batterie (BESS) de 5 MWh, le portefeuille de solutions de stockage d'énergie en conteneurs et l'offre élargie de MegSolid systèmes de stockage d'énergie à l'état solide avant de choisir une architecture préliminaire.
Recommandation finale en matière de passation de marchés
Le projet Hydra montre pourquoi il n'est pas possible d'évaluer le coût d'une centrale solaire régulable en se contentant de reproduire le rapport entre la puissance photovoltaïque (en MW), la capacité de stockage (en MWh) et la puissance sous contrat (en MW).
Pour un projet sud-africain viable sur le plan financier :
- Définir le profil de puissance PPA au point d'intérêt (POI).
- Modéliser le déficit solaire sur un intervalle donné.
- Calculez séparément la puissance de décharge (MW) et la puissance de charge (MW).
- Intégrer le déficit énergétique.
- Ajouter les marges relatives au SOC utilisable, aux pertes, à la dégradation et à la disponibilité.
- Configurez l'EMS en fonction de la hiérarchie des PPA.
- Transformez chaque garantie en un test FAT et SAT.
Lorsque vous envoyez une demande de renseignements, veuillez joindre le fichier PV par intervalle, le calendrier du contrat d'achat d'électricité (PPA), le schéma unifilaire du point d'intérêt (POI) et les exigences en matière de capacité BOL/EOL.
MegSolid peut alors élaborer une architecture préliminaire sans dissimuler les hypothèses critiques derrière un prix générique par kWh.
FAQ
Q1 : Un système de stockage d'énergie par batterie (BESS) de 500 MWh fournit-il 75 MW pendant 16,5 heures ?
Non. Le rapport de fonctionnement nominal est de 6,67 heures. Cette plage horaire plus longue combine l'alimentation directe par énergie solaire, la recharge des batteries et la décharge des accumulateurs.
Q2 : La puissance PCS doit-elle correspondre à la puissance prévue dans le contrat d'achat d'électricité (PPA) ?
Pas automatiquement. La puissance du PCS dépend du déficit solaire maximal, de la fenêtre de charge, des pertes, de la part de puissance réactive et de la redondance requise.
Q3 : Qu'est-ce que l'énergie utilisable d'un système de stockage d'énergie par batterie (BESS) ?
L'énergie utilisable correspond à l'énergie disponible dans la plage SOC autorisée. Le contrat doit également préciser si cette énergie est mesurée côté courant continu ou en tant qu'énergie fournie en courant alternatif au point de raccordement (POI).
Q4 : Comment déterminer la capacité de stockage nécessaire tôt le matin ?
Soustraire la production solaire nette P90 de la production contractuelle pour chaque intervalle de règlement. Calculer le déficit, puis appliquer les coefficients SOC, de rendement, de fin de vie et de disponibilité.
Q5 : Pourquoi la consommation énergétique annuelle indiquée dans le contrat d'achat d'électricité (PPA) ne suffit-elle pas pour déterminer la taille du système de stockage d'énergie par batterie (BESS) ?
Les totaux annuels masquent le moment où chaque déficit de puissance se produit. Les besoins en MW et en MWh de la batterie sont déterminés par les obligations de fourniture par intervalle.
Q6 : Quelles sont les fonctions indispensables d'un système de gestion des urgences (EMS) ?
Le système EMS nécessite une répartition basée sur des prévisions, un contrôle en boucle fermée des points d'intérêt (POI), une gestion des réserves de SOC, le respect des limites des équipements, des modes de secours testés et des enregistrements d'événements synchronisés dans le temps.
Q7 : Comment un contrat d'achat d'électricité (PPA) d'une durée de 20 ans devrait-il prendre en compte la dégradation des batteries ?
Préciser l'énergie CA utilisable pour des années futures définies, les conditions d'essai de capacité, les marges d'augmentation et les mesures correctives prévues par le contrat en cas de déficit de capacité.
Q8 : Que doit observer un témoin EPC lors d'un FAT ?
Oui. L'EPC doit prendre en charge la simulation d'un envoi, les limites entre le BMS et le PCS, les limites de l'état de charge (SOC), le contrôle de la rampe, la perte de communication, la défaillance d'un compteur, l'arrêt d'urgence, la propagation des alarmes et la reprise du système.
Q9 : Un conteneur standard de 5 MWh convient-il à tous les projets de services publics ?
Non. Le choix dépend du rapport CC/CA, des contraintes de transport, de la configuration des infrastructures, de la stratégie de lutte contre les incendies, de la tension du capteur, de l'accès pour la maintenance et du plan d'extension.
Q10 : Pourquoi étudier les solutions de stockage hybride à l'état solide pour l'énergie solaire réglable ?
Ce produit peut convenir à des projets qui privilégient les performances cyclistes, un design compact et la sécurité technique. La décision d'achat doit toutefois s'appuyer sur des résultats d'essais spécifiques au produit et sur les conditions de garantie.
