BESS لفندق جزيرة خارج الشبكة: بنية هجينة PV-ديزل وتحديد الحجم بنظام EXW

لا ينبغي أن يكون تشغيل الديزل ليلاً ثمن راحة فندق جزيرة. وبالنسبة للواجب البالغ 15 kW لمدة عشر ساعات أدناه، فإن MegSolid Energon 261 هو الخيار المرشح لسعة BESS لفندق جزيرة خارج الشبكة: 261.24 kWh مقابل فحص 247.8 kWh. ويظل الاعتماد متوقفاً على مسار القدرة في وضع الجزيرة وإعادة شحن اليوم التالي.

قرار الشراءما يعنيه ذلك للفندق
هوية المنتجتوفر MegSolid Energon 261 طاقة مقنَّنة 261.24 kWh وخرج AC مقنَّناً 125 kVA بتكوين LFP مبرد بالسائل. ولا يضمن تصنيف kVA تسليم 125 kW عند كل معامل قدرة.
بنية الشبكة المصغرةاستخدم مسار تحويل AC معتمداً واحداً: نظاماً متكاملاً قادراً على وضع الجزيرة أو نظام بطارية وPCS متطابقين بشكل منفصل. وتجنب الدفع مقابل معدات تحويل مكررة.
شاشة السعةتتطلب الليلة ذات العشر ساعات سعة اسمية تقارب 247.8 kWh وفق المدخلات أدناه. ويتجاوز Energon 261 هذا الفحص بنحو 13.48 kWh، لذا لا يزال الاحتياطي الإضافي وتباين التشغيل بحاجة إلى التحقق.
حدود التوصيلقارن النطاق الكامل المسلَّم والمشغَّل، لا سعر المعدات EXW وحده. فالتحميل والشحن وأعمال التصدير وFAT وSAT والتشغيل في الموقع تحتاج إلى مسؤوليات مسماة.
نظام تخزين الطاقة MegSolid 261.24 كيلوواط/ساعة المبرد بالسائل بنظام C&I، ونظام MegSolid PCS الداعم لشبكة كهربائية صغيرة تعمل بالطاقة الشمسية والديزل لفندق معزول

الـ نظام Energon 261 المبرد بالسائل يجري تقييمه هنا لطلب الفندق الليلي، وليس اختياره من عدد الغرف وحده. ويوفر مجموعة وحدات التخزين MegSolid C&I المقارنة عندما تتغير القدرة أو الطاقة المطلوبة.

هيكل الشبكة الصغيرة: تزامن أنظمة الطاقة الشمسية والديزل المقترنة بالتيار المتردد

يحتاج فندق يقع على جزيرة إلى جهاز واحد أو نظام منسق لتوفير الجهد ثلاثي الأطوار 400 فولت ومعيار التردد عندما يكون المولد الديزل متوقفًا عن العمل. إن سلسلة MegSolid MEGA0030TS–MEGA0500TS PCS يدعم التشغيل المستقل خارج الشبكة، والتبديل التلقائي بين التشغيل داخل الشبكة وخارجها، والتشغيل البارد؛ إلا أن التشغيل المتوازي مع مولد معين يجب أن يخضع للموافقة والاختبار وفقًا لذلك الطراز، والبرمجيات الثابتة، ونظام الحماية.

مع PV المقترن بـ AC، تتصل العاكسات الخيطية المشتراة محلياً بناقل AC للشبكة المصغرة بعد تأكيد توافقها مع مصدر مكوّن للشبكة. وينبغي أن يعطي EMS الأولوية لـ PV لأحمال الفندق، ويشحن البطارية بالفائض المتحقق منه، ويحدّ من PV أو يفصله عندما يتطلب ذلك SOC أو الحمل أو حدود الحماية.

الـ متطلبات هندسة PCS والعاكسات تربط بنية 400 V بأحمال الفندق الفعلية: يجب أن تتطابق kVA ومدة الحمل الزائد والقدرة التفاعلية وعدم اتزان الأطوار والتيار التوافقي وأوضاع التحكم مع واجب التشغيل.

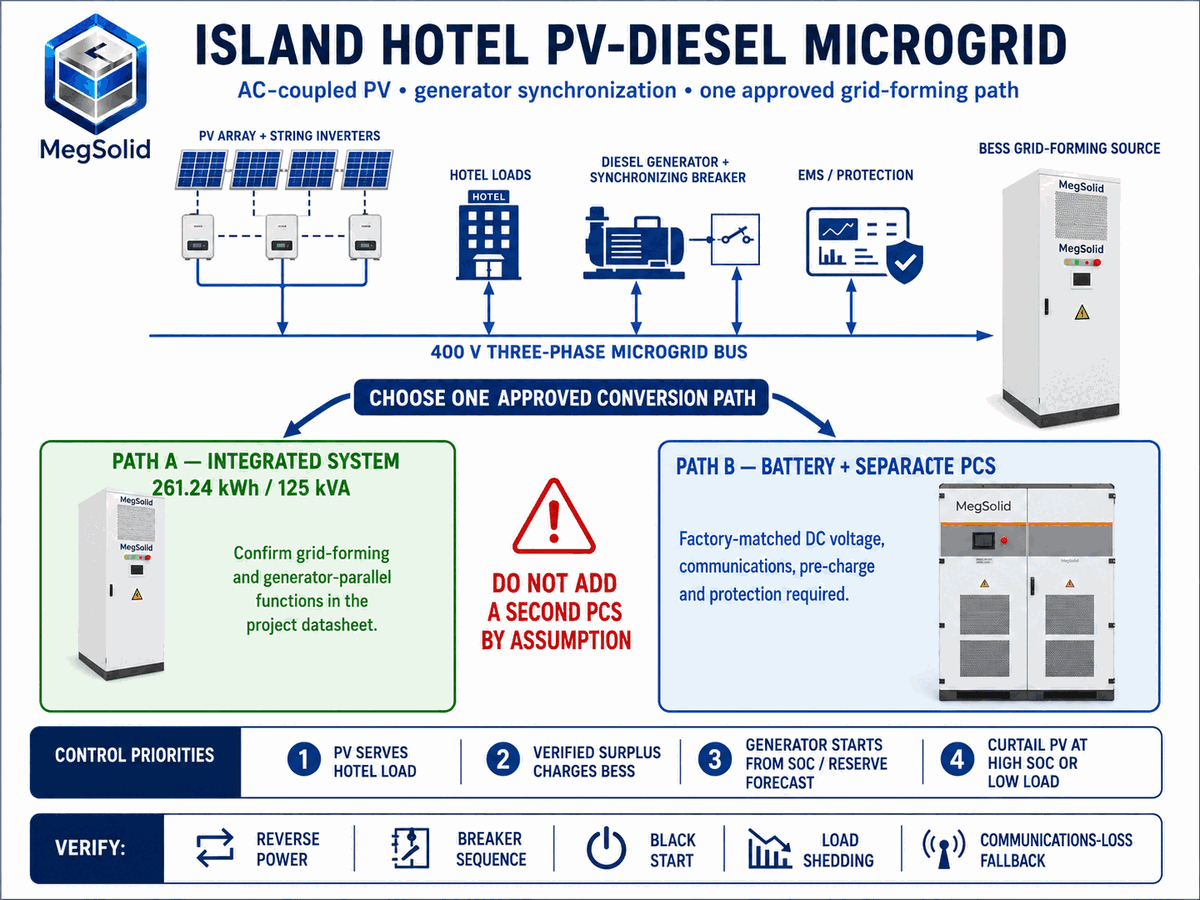

مخطط اتخاذ القرار لشبكة كهربائية مصغرة مستقلة لفندق تعمل بالتيار المتردد، وتتألف من نظام كهروضوئي، ومولد ديزل، ونظام إدارة الطاقة (EMS)، ونظام تخزين الطاقة (BESS)، وشبكة ثلاثية الأطوار بجهد 400 فولت

تسلسل التحكم الموصى به: تزود الخلايا الكهروضوئية خط التغذية المباشر للتيار المتردد أولاً؛ بينما يقوم نظام تخزين الطاقة بالبطاريات (BESS) بامتصاص الفائض المؤكد أو سد العجز؛ ويبدأ المولد في العمل عندما تستدعي ذلك توقعات حالة شحن البطارية (SOC) أو متطلبات الاحتياطي أو ظروف ذروة الطاقة؛ ولا تتم عملية التزامن وإغلاق القاطع إلا بعد اجتياز اختبارات الجهد والتردد والطور.

يحتاج التشغيل بدون المولد إلى تسلسل تحويل مصدر مختبَر، لا إلى kWh بطارية كافية فقط. اعتمد تسلسل توازي المولد وطريقة تحديد PV ومصدر التشغيل من الصفر وحالة الأمان عند العطل على مخطط تحكم واحد قبل تشغيل النظام للفندق.

اختر مسار تحويل واحد: نظام متكامل أم نظام PCS منفصل

المسؤول صفحة منتج «Meg-Solid Energon» 261.24 كيلوواط/ساعة يتميز هذا المنتج بقدرة خرج تيار متردد تبلغ 125 كيلو فولت أمبير، وطاقة اسمية تبلغ 261.24 كيلوواط ساعة، وخلايا LFP بسعة 314 أمبير ساعة، وتكوين 1P260S، وجهد تيار مستمر اسمي يبلغ 832 فولت، ونطاق تشغيل يتراوح بين 676 و936 فولت. ونظرًا لأن المنتج يُعرض بمقدار خرج تيار متردد، يجب على فريق المشروع أولاً التأكد مما إذا كانت التكوينات المذكورة تتضمن بالفعل وظائف نظام التحويل الكهربائي (PCS) وتشكيل الشبكة المطلوبة.

وإذا كان المشروع يستخدم بدلاً من ذلك خزانة بطاريات منفصلة ووحدة تحكم في توزيع الطاقة (PCS) خارجية من سلسلة MEGA، فيجب على MegSolid التأكد من توافق جهد التيار المستمر، والاتصالات، والشحن المسبق، ومراقبة العزل، وتنسيق الأعطال، ومسؤولية الضمان، وملكية البرامج. ولا ينبغي أبدًا إضافة وحدة تحكم في توزيع الطاقة (PCS) ثانية لمجرد أن مخططًا عامًّا للشبكة الصغيرة يتضمن واحدة.

مسار الهندسة المعماريةيُستخدم في الحالات التالية:إصدار الأدلة
نظام متكامل بقدرة 261.24 كيلوواط ساعة / 125 كيلو فولت أمبيريشتمل الطراز المذكور على وحدة تحويل التيار المتردد المطلوبة وأنظمة التحكم المعتمدة للعمل في الوضع المنفصل.ورقة بيانات المشروع، والرسم التخطيطي أحادي الخط، وإعلان تشكيل الشبكة، وتسلسل التوازي للمولدات، وإجراءات اختبار القبول النهائي (FAT).
بطارية بالإضافة إلى وحدة التحكم في الطاقة (PCS) من سلسلة MEGA المنفصلةيتم توفير البطارية ونظام التحكم في الطاقة (PCS) الخارجي كنظام واحد معتمد ومضمون.نطاق الجهد المستمر، وخريطة الاتصالات، وتصميم الشحن المسبق، ومصفوفة الحماية، ونسبة المحول، وخطة الاختبار المركبة.
تركيبة غير معتمدة من موردين متنوعينلا يُسمح بنشر هذا للنشر.يتطلب الحصول على موافقة الجهة المسؤولة عن تكامل الأنظمة وإجراء دراسة توافق شاملة قبل الشراء.

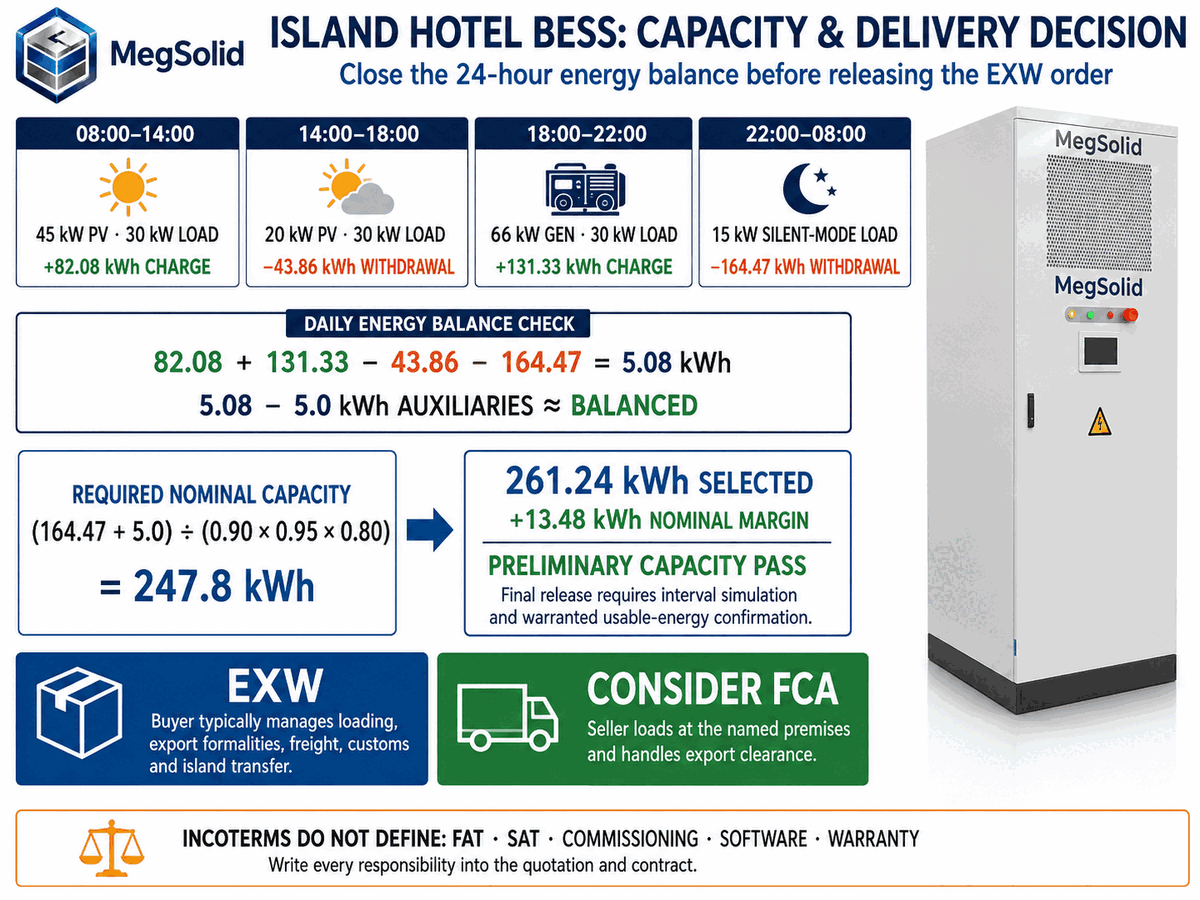

توازن الطاقة على مدى 24 ساعة للحمل وPV والمولد

يجب أن يعمل فحص السعة الليلي وإعادة شحن اليوم التالي معاً. ويُبقي مثال التحجيم الهندسي هذا الفندق عند 30 kW نهاراً و15 kW من 22:00 إلى 08:00. ويستخدم جدول PV المقترن بـ AC والمولد كفاءة PCS 96% وكفاءة شحن وتفريغ البطارية 95% كمدخلات حسابية، لا كأداء مضمون لـ Energon.

عندما ينتج PV قدرة 45 kW ويستهلك الفندق 30 kW، لا يتبقى للشحن سوى 15 kW. وبالمثل يجب أن يغطي خرج المولد الفندق وطلب الشحن المسموح به معاً.

الفترة الزمنيةعدد نزلاء الفندقالطاقة الكهروضوئية / مدخلات المولدتوازن ناقل التيار المترددالطاقة من جانب البطارية
08:00–14:00 (6 ساعات)30 كيلوواط45 كيلوواط من الطاقة الكهروضوئيةفائض يبلغ +15 كيلوواطالطاقة المستهلكة 82.08 كيلوواط/ساعة: 15 × 6 × 0.96 × 0.95
14:00–18:00 (4 ساعات)30 كيلوواط20 كيلوواط من الطاقة الكهروضوئيةعجز قدره −10 كيلوواطيستهلك 43.86 كيلوواط/ساعة: 10 × 4 ÷ 0.96 ÷ 0.95
18:00–22:00 (4 ساعات)30 كيلوواطمولد كهربائي بقدرة 66 كيلوواطفائض قدره +36 كيلوواطالطاقة المستهلكة: 131.33 كيلوواط/ساعة: 36 × 4 × 0.96 × 0.95
22:00–08:00 (10 ساعات)15 كيلوواطالطاقة الكهروضوئية والمولد متوقفانعجز قدره −15 كيلوواطيستهلك 164.47 كيلوواط/ساعة: 15 × 10 ÷ 0.96 ÷ 0.95

التحقق اليومي من الرصيد: 82.08 + 131.33 − 43.86 − 164.47 = 5.08 kWh قبل المساعدات. وبطرح هامش الحرارة والتحكم من جهة البطارية البالغ 5.0 kWh يتبقى نحو 0.08 kWh. وتُحتسب الـ 5.0 kWh مرة واحدة في الموازنة اليومية؛ أما إدراجها في فحص السعة أدناه فيتحقق من متطلب التخزين، لا من سحب طاقة يومي ثانٍ.

يترك هذا الجدول فائضاً يومياً شبه معدوم لإعادة الشحن. وهو فحص محاسبة طاقة، لا ضمان إرسال قابل للتكرار. ويجب أن تتحقق محاكاة الفترات أيضاً من سقوف SOC وقدرة الشحن وتوقيت المساعدات؛ وقد يتطلب الطقس الغائم أو الإشغال الأعلى مزيداً من الطاقة الشمسية أو تشغيلاً أطول للمولد أو فترة أقصر بدون المولد.

مدخل تحديد الحجمالقيمةالحدود
الانخفاض الأقصى المستمر في أداء البطارية164.47 كيلوواط/ساعةفترة صمت مدتها عشر ساعات عند 15 كيلوواط، بما في ذلك الخسائر المفترضة في نظام التحكم في الطاقة (PCS) وتفريغ البطارية
البدل الإضافي5.0 كيلوواط/ساعة5.0 kWh معبَّر عنها عند حدّ محاسبة جهة البطارية؛ تحقق من التوقيت والطلب الحراري/التحكمي الفعلي
فترة SOC القابلة للاستخدام0.90مدخل تحجيم؛ أكّد نافذة التشغيل المسموح بها
العامل البيئي0.95مدخل تحجيم يتطلب التحقق من درجة حرارة الموقع
الاحتفاظ بالمنتجات في نهاية عمرها الافتراضي0.80مدخل نقطة تحقق تصميمية؛ طابِقه مع ضمان الطاقة القابلة للاستخدام الفعلي
السعة الاسمية المطلوبة247.8 كيلوواط/ساعة(164.47 + 5.0) ÷ (0.90 × 0.95 × 0.80)
261.24 كيلوواط/ساعة من الهامش الاسمي13.48 كيلوواط·ساعة261.24 − 247.76؛ فحص أولي للقدرة فقط

يتجاوز Energon 261 فحص السعة الاسمية لهذه الليلة ذات العشر ساعات. وباستخدام سحب البطارية المقرَّب في الجدول، يعطي (164.47 + 5.0) ÷ (0.90 × 0.95 × 0.80) نحو 247.8 kWh. ويترك تصنيفه 261.24 kWh نحو 13.48 kWh، أي نحو 5.4% فوق المتطلب المحسوب.

هذا الهامش صغير. ويحتاج الاختيار النهائي إلى أثر الحمل وSOC على فترات وإنتاج PV وحدود المولد ودرجة الحرارة وطلب المساعدات وحدّ الطاقة القابلة للاستخدام المتفق عليه. وأي احتياطي طوارئ محتفظ به خارج نافذة SOC المذكورة يجب إضافته صراحة.

قرار تحديد سعة فندق «آيلاند» (BESS) الذي يُظهر احتياجًا اسميًا يبلغ 247.8 كيلوواط/ساعة، واختيارًا يبلغ 261.24 كيلوواط/ساعة، ومسؤوليات «EXW» مقابل مسؤوليات شركة EPC المحلية

ينبغي أن تحدد مراجعة السعة ما إذا كان تكوين 261.24 kWh يغطي ليلة الفندق ويستطيع إعادة الشحن قبل الليلة التالية.

البيئة البحرية الاستوائية: حماية تتجاوز معيار IP54

تستخدم MegSolid Energon 261 التبريد السائل وتدرج نطاق درجة حرارة تشغيل من −20 إلى 55°C مع خفض للقدرة فوق 45°C. وللتكوين المطلوب، أكّد تصنيف الغلاف والرطوبة المسموح بها في ورقة البيانات الخاضعة للرقابة. ويصف تصنيف IP54 الحماية من الدخول؛ ولا يثبت تحمل رذاذ الملح أو فئة تآكل بحري. ويجب أن تحدد مواصفات المشروع بشكل منفصل نظام الطلاء وطريقة اختبار التآكل ومواد المعادن المكشوفة ومحابس الكابلات وحماية HVAC/المبادل الحراري وفترات الصيانة.

تنشر صفحة MEGA PCS المنفصلة التصنيف IP21، وهذا يعني أنه لا ينبغي التعامل مع ذلك PCS كخزانة جزيرة خارجية مكشوفة. ويتطلب مسار PCS منفصل غرفة كهربائية محمية أو غلافاً مقاوماً للطقس ومكيّفاً معتمداً من المصنع. وتشير مواصفات الخزانات الخارجية ESSA إلى منصة مختلفة؛ أبقِ حدود التبريد والغلاف لكل طراز مطلوب منفصلة.

حدود التسليم وفقًا لشروط EXW ومسؤوليات شركة EPC المحلية

بموجب شروط التسليم EXW Incoterms® 2020، يقوم البائع عادةً بتوفير البضائع في المكان المحدد، جاهزة للاستلام؛ بينما تقع مسؤولية التحميل والنقل وإجراءات التصدير عمومًا على عاتق المشتري. بالنسبة للشحنات العابرة للحدود والمتعددة الوسائط التي تشمل النقل البري والبحري والداخلي بين الجزر، ينبغي على الأطراف أيضًا تقييم شروط FCA لأنها تضع على عاتق البائع مسؤولية التحميل في مقره وإتمام إجراءات التخليص الجمركي للتصدير.

تحدد شروط «إنكوترمز» (Incoterms) مهام التسليم والتكاليف ومخاطر النقل؛ لكنها لا تحدد نطاق المعدات، أو نقل الملكية، أو مراحل السداد، أو اختبار القبول في المصنع (FAT)، أو اختبار القبول في الموقع (SAT)، أو التشغيل، أو البرامج، أو الاستجابة للضمان، أو المسؤولية عن التصميم. ويجب أن يرد كل بند من هذه البنود في العرض التجاري ومصفوفة المسؤوليات. ولذلك، لا ينبغي أبدًا تقديم سعر «EXW» على أنه سعر وحدة مُركَّبة.

حزمة العملالتوزيع النموذجي وفقًا لشروط EXWيلزم اتخاذ قرار بشأن العقد
معدات المصنعيقتصر توريد البائع على المعدات والوثائق المذكورة صراحةً في عرض الأسعار.أدرج قائمة بـ «BESS»، وأنظمة «PCS» المدمجة أو المنفصلة، وبوابة «EMS»، ونظام الحريق، وقطع الغيار، والرسومات، وتراخيص البرامج، حسب الطراز والكمية.
الاستلام والتصديرعادةً ما يتولى المشتري ترتيب التحميل والتخليص الجمركي للتصدير والنقل إلى الوجهة النهائية بموجب شروط التسليم «EXW».يرجى التأكد من المكان المحدد، وإصدار «إنكوترمز»، وإمكانية تسجيل المصدر في السجلات، وما إذا كان من الأفضل استخدام شروط التسليم «FCA».
اللوجستيات الدولية والجزريةالمشتري / EPCخطة الشحن بالحاويات، وثائق البضائع الخطرة، التأمين البحري، عمليات المناولة في الميناء، نقاط الرفع، حدود القوارب، والفرصة المناخية المواتية.
المعدات المساعدة المحليةEPC المحليالوحدات الكهروضوئية، ومحولات السلسلة، والمعدات الكهربائية، والكابلات، وأنظمة التأريض، والأعمال المدنية، وغرفة نظام التحكم في الطاقة (PCS) المحمية، وواجهة المولد، وأنظمة الاتصالات.
FAT و SAT والتشغيل التجريبيلم يتم تحديده وفقًا لشروط EXWتحديد شروط الحضور، ونصوص الاختبارات، والأدوات المستخدمة، ومعايير النجاح والرسوب، والسفر، والدعم عن بُعد، وإعادة الاختبار، والقبول النهائي.

A مقارنة الحالة الصلبة مقابل LFP السائل ينبغي أن تستند إلى الخلية وتكوين النظام المورَّدين. اربط هوية Energon 261 وضمانه وأدلة سلامته بورقة بيانات مشروعه.

ينبغي أن تُظهر مقارنة نطاق EXW/FCA الكاملة سعر المعدات إلى جانب أعمال التصدير والرفع إلى الجزيرة ولوحات التوزيع المحلية ومسؤوليات التشغيل.

التوافقيات، والسلامة، وحدود الامتثال

قد تشوّه محركات VFD والمصاعد والتبريد ومعدات المطبخ في الفندق ناقلاً معزولاً. وتنشر صفحة منتج PCS قيم THDi في ظروف التصنيف وTHDu خارج الشبكة، لكن هذه الأرقام لا تثبت امتثال الموقع. ويجب أن تقيّم دراسة المشروع نقطة الاقتران المشترك الفعلية وقوة القصر وTDD ورتبة التوافقيات والرنين وممانعة المحوّل وتركيبات التشغيل.

الـ دليل بنية الاتصالات بين نظام إدارة البطارية (BMS) ونظام إدارة الطاقة (EMS) كما ينبغي استخدامها لتحديد ملكية الأوامر وسلوك النظام في حالة انقطاع الاتصال.

يجب أن تتطابق وثائق السلامة مع التكوين المقدم بالضبط. تحقق من الشهادات الخاصة بالمنتج، وقواعد التركيب، وأنظمة الكشف عن الحرائق وإخمادها، وأزرار الإيقاف في حالات الطوارئ، والعزل، والتهوية، ومسار إشارات الإنذار، ومتطلبات السلطات المحلية. إن الدليل الهندسي لمعيار UL 9540A ومعيار IEC 62619 يوضح لماذا لا يمكن اعتبار طريقة الاختبار وشهادة المكون وشهادة النظام الكاملة أمورًا متبادلة.

المدخلات التشغيلية التي تحدد تكوين BESS النهائي

توصية الاختيار لفندق الجزيرة

بالنسبة لحمل الليل المذكور البالغ 15 kW، يُعد MegSolid Energon 261 خياراً مبرراً لسعة خزانة واحدة: فـ 261.24 kWh تتجاوز فحص 247.8 kWh الاسمي. أبقِ هامش 13.48 kWh الأولي في حجمه الصحيح واشترِ فقط البنية المعتمدة المتكاملة أو ذات PCS المنفصل، مع تحديد مزامنة المولد وتحديد PV والتدابير البيئية وقبول الطاقة القابلة للاستخدام.

ساعات إيقاف المولد هي هدف التشغيل، وليست ضماناً لتوفير الوقود. ولا يزال المثال يشغّل مولداً بقدرة 66 kW لمدة أربع ساعات لتغذية الفندق وإعادة شحن البطارية. ويحتاج صافي توفير الديزل إلى خط أساس مماثل ومنحنى وقود المولد الفعلي؛ وتندرج تكاليف الوقود الإضافي للشحن وتكاليف التسليم إلى الجزيرة في تلك المقارنة.

الأسئلة الشائعة

لا تفترض أن الخصائص الكيميائية الخاصة بالمنتج مستمدة من التوجهات العامة للشركة. فصفحة المنتج المنشورة تشير إلى خلايا LFP بسعة 314 أمبير/ساعة ونظام تبريد سائل. استخدم ورقة بيانات المشروع وعرض الأسعار الدقيقين قبل تطبيق تصنيف «هجين ذو حالة صلبة» على التكوين المقدم.

ليس بناءً على افتراض. فصفحة المنتج تشير إلى خرج تيار متردد بقوة 125 كيلو فولت أمبير، لذا قد تتضمن التكوين المذكور ميزة التحويل بالفعل. تأكد من مخطط الخط الواحد ووظائف تشكيل الشبكة قبل إضافة وحدة توزيع طاقة منفصلة (PCS).

يتيح التوصيل بالتيار المتردد (AC) توصيل محولات السلسلة التي يتم شراؤها محليًّا بشبكة التوزيع الفرعية للفندق. ولا يزال التصميم يتطلب التوافق مع مصدر تشكيل الشبكة، والتحكم في توزيع الطاقة أو تقليصها، والحماية في حالة انقطاع الاتصالات.

يضيف النموذج انخفاض سعة البطارية الأقصى خلال فترة الصمت البالغ 164.47 كيلوواط/ساعة إلى احتياطي إضافي قدره 5.0 كيلوواط/ساعة، ثم يقسم الناتج على نافذة حالة الشحن (SOC) البالغة 0.90، وعامل البيئة المحيطة البالغ 0.95، وعامل الاحتفاظ عند نهاية العمر الافتراضي البالغ 0.80.

تتجاوز الطاقة الاسمية المعلنة 247.76 كيلوواط/ساعة — التي تم حسابها على الشاشة — بمقدار 13.48 كيلوواط/ساعة. ويُعد هذا استيفاءً أوليًّا لمتطلبات السعة، وليس دليلاً على الطاقة القابلة للاستخدام المضمونة للتيار المتردد.

وهذا لا يمثل سوى حوالي 5.4% من الاحتياجات المحسوبة، لذا لا ينبغي اعتباره احتياطيًا كبيرًا. ولا تزال محاكاة الفواصل الزمنية والتحقق التعاقدي من الطاقة القابلة للاستخدام أمرين ضروريين.

يجب أن يعوض الجدول الزمني المعدل الاستهلاك اليومي للبطارية وحوالي 5.0 كيلوواط/ساعة من استهلاك الأجهزة المساعدة. كما أن المولد الذي تبلغ قدرته 30 كيلوواط، والذي يتطابق تمامًا مع حمل قدره 30 كيلوواط، لا يمكنه شحن البطارية في الوقت نفسه.

شريطة أن يتوفر في نظام تخزين الطاقة بالبطاريات (BESS) ما يكفي من الطاقة القابلة للاستخدام، والقدرة الكهربائية (kVA)، ونسبة شحن احتياطية (SOC)، وقدرة التشغيل التلقائي (black-start)، وأن يكون لدى الفندق خطة محددة لتخفيف الأحمال في حالات الطوارئ.

يجب أن يقوم نظام إدارة الطاقة (EMS) بوقف تشغيل الألواح الكهروضوئية، أو تقليل الشحن من المولدات، أو تغيير حالة التشغيل وفقًا لتسلسل معتمد. ويجب أن تظل الحماية المدمجة في النظام متاحة في حالة انقطاع الاتصالات.

لا. فمعيار IP54 يتعلق بالحماية من دخول العناصر الخارجية، وليس بمقاومة التآكل البحري. يجب أن يحدد المشروع بشكل منفصل الطلاء، والمواد، ومقاومة رش الملح، ومداخل الكابلات، وحماية المبادل الحراري.

تشير صفحة مواصفات PCS المنشورة إلى تصنيف IP21. ولذلك، يتطلب الأمر غرفة كهربائية محمية أو غلافًا مقاومًا للعوامل الجوية معتمدًا من المصنع في حالة المشاريع المستقلة.

عادةً لا. بموجب شروط التسليم «EXW»، يتولى المشتري عمومًا ترتيب التحميل وإجراءات التصدير والنقل من المكان المحدد، ما لم ينص عقد البيع على تغيير هذه المسؤوليات.

لا. تحدد شروط «إنكوتيرمز» مهام التسليم والتكاليف ومخاطر النقل. أما اختبار القبول في المصنع (FAT) واختبار القبول في الموقع (SAT) والتشغيل والدعم الفني للبرمجيات والضمان، فيجب إدراجها بشكل منفصل في عرض الأسعار والعقد.

التحقق من المتطلبات التايلاندية المعمول بها في مجالي الكهرباء والبناء، والموافقات الصادرة عن السلطات المحلية، والتأريض، والحماية، وواجهة المولد، وتوافق العاكس الكهروضوئي، وممرات الوصول في حالات الحريق، والتعرض للعوامل البحرية، واختبارات القبول الخاصة بالموقع المحدد.

يجب التأكد من شروط إنكوتيرم (Incoterm) والمكان المحدد، ومسار المصدر المسجل، ووثائق البضائع الخطرة، والتأمين البحري والتأمين على الشحن، والمناولة في ميناء الوجهة، وحدود السفن الجزرية، ونقاط الرفع، والظروف الجوية الملائمة، والتخزين الآمن قبل بدء التشغيل.

يرجى إرسال بيانات الحمل على فترات زمنية، والرسم التخطيطي أحادي الخط، وحجم القدرة الكهروضوئية وطراز العاكس، وورقة بيانات المولد ومنحنى استهلاك الوقود، وسياسة «ساعات التشغيل الصامتة»، ودرجة حرارة الموقع ومستوى التعرض للملوحة، والاحتياطي المطلوب، والقيود اللوجستية، ومصفوفة المسؤولية المطلوبة بنظام EXW أو FCA.

تركز شركة MegSolid (Hong Kong) Limited على البحث والتطوير والتصميم وتوريد أنظمة تخزين الطاقة عالية الأداء. وبفضل عشر سنوات من الخبرة التقنية المتراكمة، نقدم للعملاء حول العالم أنظمة تخزين طاقة مخصصة في خزانات خارجية، وعواكس منزلية، وحلول طاقة محمولة.
واتساب/ويتشات: +852 59811073

احصل على حل تخزين الطاقة MegSolid الخاص بك خلال 24 ساعة

مباشرةً من شركة مصنعة لبطاريات الحالة الصلبة. احصل على عرض مخصص لنظام تخزين الطاقة (ESS)، وتحليل العائد على الاستثمار، وتوصيات بشأن النظام من فريقنا الهندسي.

ما ستحصل عليه

موثوق بها في جميع أنحاء العالم:

UL، IEC، UN38.3، جمعية تصنيف السفن الصينية (CCS)، GB36276-2023، RoHS

الطرازات الأكثر رواجًا:

التطبيقات:

مصانع · مزارع شمسية · تعدين · جزر · مراكز بيانات

أخبرنا عن مشروعك لنقوم بتصميم النظام لك.
